Planning d’un chantier de maison : la durée de chaque étape
Combien de temps faut-il pour construire une maison ? La réponse figure d’abord dans votre contrat : le CCMI doit indiquer la date d’ouverture du chantier et le délai d’exécution des travaux. Entre la signature et la remise des clés, il faut cependant compter aussi les délais d’obtention du permis, du prêt et des conditions suspensives. Voici comment se découpe un chantier, étape par étape, et à quels moments placer les contrôles.
Planning
Un chantier de maison individuelle se déroule en grandes phases successives : préparation et terrassement, fondations, élévation des murs, charpente et couverture, menuiseries extérieures (mise hors d’eau hors d’air), cloisons et réseaux, isolation et doublages, chapes, finitions et réception. Le délai d’exécution est fixé par le contrat, et son dépassement ouvre droit à des pénalités de retard au moins égales à 1/3000 du prix par jour.
Les durées données dans ce guide sont des ordres de grandeur. Seuls votre contrat et le planning du constructeur font foi pour votre projet.
De la signature à l’ouverture du chantier
La signature du CCMI ne déclenche pas immédiatement les travaux. Le contrat est conclu sous conditions suspensives : obtention du permis de construire, du prêt, de l’assurance dommages ouvrage et de la garantie de livraison, acquisition du terrain le cas échéant. Le permis doit ensuite être affiché sur le terrain et purgé du délai de recours des tiers, qui est de deux mois à compter du premier jour d’affichage.
Le contrat doit indiquer la date d’ouverture du chantier, souvent exprimée comme un délai après la levée de la dernière condition suspensive. C’est à partir de cette date que court le délai d’exécution. Cette période préparatoire est souvent la plus longue et la moins visible pour le maître d’ouvrage : plusieurs mois peuvent séparer la signature du premier coup de pelle. Profitez en pour relire la notice descriptive, vérifier les plans et préparer les questions sur les points techniques, notamment l’étude de sol et l’adaptation des fondations.
Ce que le contrat doit prévoir
L’article L231-2 du Code de la construction et de l’habitation impose au CCMI d’indiquer la date d’ouverture du chantier, le délai d’exécution des travaux et les pénalités prévues en cas de retard de livraison. Le délai est le plus souvent exprimé en mois. Il peut prévoir des causes de prolongation, comme les intempéries ou les cas de force majeure, qui doivent être justifiées.
Lisez cette clause avec attention : un délai court est attractif mais doit être réaliste, et un délai très long vous prive de pénalités en cas de lenteur. Notez aussi les conséquences pour votre financement : loyer à continuer de payer, intérêts intercalaires du prêt, éventuelle assurance. Notre article sur les retards de chantier et pénalités détaille le calcul et la mise en œuvre.
Les premières semaines
Le chantier commence par l’implantation de la maison, le décapage de la terre végétale et le terrassement. Viennent ensuite les fouilles, le ferraillage et le coulage des fondations, puis le soubassement et le plancher bas, sur vide sanitaire, terre plein ou sous sol. Cette phase dure le plus souvent quelques semaines, davantage si le terrain impose des fondations spéciales ou si la météo empêche de travailler.
C’est le moment de la visite fondations : profondeur des fouilles, ferraillage, attentes des chaînages, conformité à l’étude de sol. Elle doit être planifiée avec le conducteur de travaux, car la fenêtre entre le ferraillage et le coulage est parfois de quelques jours seulement. L’ouverture du chantier permet un appel de fonds de 15 % du prix, et l’achèvement des fondations un appel cumulé de 25 %.

Murs, planchers, charpente, couverture

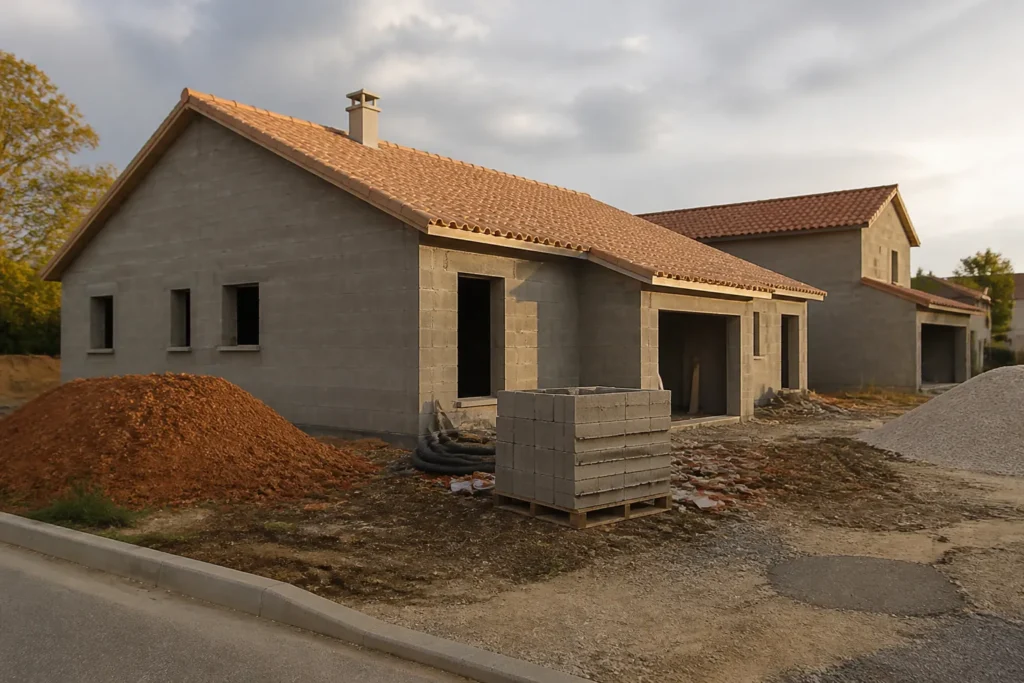

L’élévation des murs, la pose des planchers intermédiaires, des chaînages et des linteaux occupent généralement plusieurs semaines. L’achèvement des murs correspond à l’appel de fonds cumulé de 40 %. Vient ensuite la charpente, puis la couverture : la maison est alors hors d’eau, ce qui correspond à 60 % du prix.
La visite gros œuvre se place avant les enduits et, idéalement, avant la pose de la couverture, pour contrôler les chaînages, les linteaux, les aplombs et l’ancrage de la charpente. C’est l’étape où les défauts structurels sont encore visibles et réparables simplement.
Menuiseries, cloisons, réseaux
La pose des menuiseries extérieures rend la maison hors d’air ; l’achèvement des cloisons et la mise hors d’air correspondent à l’appel de fonds cumulé de 75 %. Le chantier passe alors en second œuvre : cloisons, réseaux électriques et de plomberie, isolation, doublages, ventilation. Cette phase mobilise de nombreux corps de métier et sa durée dépend beaucoup de leur coordination. L’achèvement des travaux d’équipement, de plomberie, de menuiserie et de chauffage correspond à l’appel de fonds cumulé de 95 %.
La visite cloisons se fait avant la fermeture des doublages : isolation continue, passages de gaines, réseaux, membrane d’étanchéité à l’air. Une fois les plaques posées, ces éléments ne sont plus contrôlables sans démolition.
Le temps du séchage
Les chapes sont coulées après les réseaux et l’isolation. Leur temps de séchage avant la pose des revêtements est souvent sous estimé : il dépend du type de chape, de son épaisseur, de la ventilation et de la saison, et se compte en semaines. Poser un carrelage ou un parquet sur une chape trop humide provoque des décollements et des déformations. Notre article sur la chape anhydrite détaille ces précautions, et la visite chape permet de les contrôler.
Viennent enfin les revêtements, les peintures si elles sont prévues, les équipements sanitaires, les appareillages électriques et les essais des installations.

Fin du chantier
La réception est l’acte par lequel vous acceptez l’ouvrage, avec ou sans réserves. Elle marque la fin du délai d’exécution, le point de départ des garanties et le paiement du solde. Une pré réception quelques jours avant permet de dresser une première liste de défauts et de laisser au constructeur le temps de les corriger.
Le jour de la réception, l’expert vous assiste pour relever les réserves. Assisté d’un professionnel habilité, vous ne bénéficiez pas du délai de huit jours pour dénoncer des vices apparents ; notre conseil est de réceptionner avec le constructeur, puis de faire intervenir l’expert dès le lendemain dans le cadre de la post réception si vous préférez conserver ce délai.
Pourquoi les chantiers glissent
Les causes de retard les plus fréquemment invoquées sont les intempéries, les difficultés d’approvisionnement, l’indisponibilité d’un sous traitant ou des aléas de terrain. Certaines peuvent justifier une prolongation si le contrat le prévoit et si elles sont démontrées. D’autres relèvent de l’organisation du constructeur et ne suspendent pas le délai.
Gardez une trace datée de l’avancement : photos à chaque visite, comptes rendus, courriers. En cas de retard, ces éléments vous permettent de calculer les pénalités et de contester une justification insuffisante. Un chantier immobile pendant plusieurs semaines sans explication doit faire l’objet d’un courrier recommandé au constructeur.
Les placer au bon moment
Chaque visite d’expert correspond à une étape du planning : fondations avant coulage, gros œuvre avant enduits, cloisons avant doublages, chape avant revêtements, pré réception et réception. Pour ne pas les manquer, demandez au constructeur de vous prévenir à l’avance des étapes clés, et confirmez les dates par écrit. Notre offre de suivi de construction inclut la gestion de ce calendrier : nous suivons l’avancement avec vous et programmons chaque visite au bon moment.
Des visites calées sur votre planning
Fondations, gros œuvre, cloisons, chape, pré réception, réception : nous programmons chaque contrôle au moment où il est encore utile. Conditions détaillées sur notre page tarifs.
FAQ, le planning d’un chantier de maison
Combien de temps dure la construction d’une maison ?
Le délai d’exécution figure dans votre CCMI. Il faut y ajouter la période préparatoire entre la signature et l’ouverture du chantier.
Quand commence le délai d’exécution ?
À la date d’ouverture du chantier prévue au contrat, généralement après la levée des conditions suspensives.
Les intempéries prolongent elles le délai ?
Seulement si le contrat le prévoit et si le constructeur justifie les journées concernées.
Quelle est la pénalité de retard minimale ?
Au moins 1/3000 du prix convenu par jour de retard, selon le Code de la construction et de l’habitation.
Quand faire la visite fondations ?
Après le ferraillage et avant le coulage du béton, en coordination avec le conducteur de travaux.
Combien de temps sèche une chape ?
Cela dépend du type de chape, de son épaisseur et des conditions de séchage. Comptez plusieurs semaines avant la pose des revêtements.
Le constructeur doit il me prévenir des étapes du chantier ?
Demandez le et confirmez le par écrit : c’est indispensable pour programmer les visites de contrôle.
Que faire si le chantier est arrêté ?
Demandez des explications par courrier recommandé et conservez des preuves datées de l’arrêt.
Votre chantier démarre bientôt ?
Planifions ensemble les contrôles à chaque étape : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.
Sources
- Code de la construction et de l’habitation, article L231-2 (mentions obligatoires du CCMI), legifrance.gouv.fr
- Code de la construction et de l’habitation, article R231-7 (échéancier des paiements), legifrance.gouv.fr
- Code de la construction et de l’habitation, article R231-14 (pénalités de retard), legifrance.gouv.fr
- Code de l’urbanisme, article R600-2 (délai de recours contre le permis), legifrance.gouv.fr
