Malfaçons courantes sur une maison neuve : où regarder

Suivre son chantier

Malfaçons courantes sur une maison neuve : où regarder

Une maison neuve peut présenter des défauts d’exécution, des plus anodins aux plus sérieux. Les repérer suppose de savoir où regarder et à quel moment : certains ne sont visibles que pendant le chantier, d’autres apparaissent à la réception, d’autres encore dans les mois qui suivent. Ce guide passe en revue, zone par zone, les points sensibles d’une maison individuelle et les contrôles qui permettent de les détecter à temps.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Une malfaçon est un défaut d’exécution par rapport au contrat, aux plans, à la notice descriptive ou aux règles de l’art. Les points sensibles se situent dans la structure (fondations, chaînages, charpente), l’enveloppe (couverture, menuiseries, enduits, étanchéité à l’air), l’isolation, les réseaux et les équipements, et les finitions. Chacun a son moment de contrôle : avant le coulage, avant les enduits, avant les doublages, avant les revêtements, puis à la réception.

Ce guide présente des points de vigilance. Il ne remplace pas un contrôle sur place, qui seul permet d’apprécier un ouvrage et sa conformité.

Définir

Malfaçon, non conformité, désordre

Les mots se mélangent souvent. Une non conformité est un écart par rapport à ce qui est prévu au contrat : un matériau différent de la notice, une fenêtre de dimension différente, une pièce plus petite que sur les plans. Une malfaçon est un défaut d’exécution par rapport aux règles de l’art : un enduit fissuré, un carrelage mal posé, un chaînage interrompu. Un désordre désigne la manifestation d’un problème : fissure, infiltration, décollement.

Ces distinctions ont des conséquences sur les recours. Avant la réception, toutes ces anomalies peuvent être signalées et corrigées. À la réception, celles qui sont apparentes doivent être réservées. Après, les garanties légales s’appliquent selon la gravité du désordre. Notre article sur les garanties après réception détaille ces mécanismes.

Un défaut esthétique et un défaut structurel n’appellent pas la même réponse, mais tous deux méritent d’être signalés.

Les fondations

Ce qui ne se reverra jamais

Les fondations sont l’exemple même de l’ouvrage invisible après coulage. Les points de vigilance portent sur la profondeur des fouilles par rapport à l’étude de sol, le ferraillage, l’enrobage, les attentes des chaînages verticaux, la propreté du fond de fouille et la gestion de l’eau. Un défaut à ce stade peut se traduire des années plus tard par des fissures, en particulier sur les sols argileux.

Ces points se contrôlent lors de la visite fondations, avant le coulage. Notre article sur les types de fondations et celui sur l’étude de sol expliquent les enjeux.

La structure

Murs, chaînages, charpente

Pendant l’élévation, les points sensibles sont les aplombs et la planéité des murs, la continuité des chaînages, les appuis des linteaux, la liaison des planchers et l’ancrage de la charpente. Pour la charpente en fermettes, les contreventements incomplets et les pièces coupées sont des défauts à surveiller.

Ces contrôles se font à la visite gros œuvre, avant les enduits et l’isolation des combles. Nos articles sur les chaînages et linteaux et sur la charpente en fermettes détaillent les vérifications.

Expert inspectant une facade enduite avec une lampe
L’enveloppe

Couverture, menuiseries, enduits

L’enveloppe protège la maison des intempéries. Sur la couverture, regardez l’alignement des tuiles, les faîtages, les rives, les abergements autour des sorties de toiture, les gouttières et descentes. Pour les menuiseries, vérifiez la fixation, le calfeutrement entre dormant et maçonnerie, le fonctionnement des ouvrants, l’état des vitrages et la conformité aux plans.

Sur les façades, l’enduit doit être homogène, sans fissures, cloques ni manques, avec des arrêts propres en pied de mur et autour des ouvertures. Les appuis de fenêtres doivent présenter une pente vers l’extérieur et un débord avec goutte d’eau. Ces points se vérifient en grande partie à la pré réception.

L’isolation et l’air

Derrière les plaques

L’isolation et l’étanchéité à l’air sont décisives pour le confort et les consommations, et elles disparaissent derrière les doublages. Les points sensibles sont la conformité des isolants à la notice, leur continuité, les jonctions avec les menuiseries et les combles, la membrane et ses percements, et l’isolation des gaines en combles.

Ces points se contrôlent à la visite cloisons. Nos articles sur l’isolation et le test d’étanchéité à l’air détaillent les vérifications.

Les réseaux et équipements

Plomberie, électricité, ventilation, chauffage

Les réseaux posent des questions de conformité et de sécurité. En plomberie, vérifiez l’absence de fuites, les pentes des évacuations, la présence de siphons, la fixation des appareils sanitaires et l’étanchéité des douches. En électricité, le nombre et l’emplacement des prises et points lumineux par rapport aux plans, le tableau et ses protections, et la remise de l’attestation de conformité lorsqu’elle est requise.

La ventilation et le chauffage doivent fonctionner à la réception. Notre article sur la VMC détaille les points de contrôle. Pour la pompe à chaleur, demandez la mise en service et la notice d’utilisation.

Carreau de sol fissure dans une maison neuve
Les sols et finitions

Ce qui se voit tous les jours

Les revêtements de sol présentent des défauts visibles : carreaux creux, joints irréguliers, défauts de planéité, carreaux ébréchés, plinthes décollées. Sur une chape anhydrite, une préparation insuffisante peut provoquer des décollements dans les mois qui suivent. Notre article sur la chape anhydrite explique pourquoi.

Les murs et plafonds doivent être plans, sans fissures ni traces de joints de plaques visibles sous un éclairage rasant. Les portes intérieures doivent fermer correctement et être détalonnées pour le passage de l’air. Les finitions sont souvent le lieu de nombreuses réserves de détail à la réception.

Les abords

Ce qu’on oublie souvent

Les abords de la maison font partie des points à vérifier : pente du terrain qui éloigne l’eau des façades, regards et réseaux d’eaux pluviales, raccordements, terrasse si elle est prévue au contrat, seuils de portes, accès. Une contrepente qui renvoie l’eau vers les murs peut provoquer des remontées d’humidité ou des infiltrations au niveau du soubassement.

Vérifiez aussi ce qui relève du contrat et ce qui relève de travaux que vous vous êtes réservés : notre article sur les travaux réservés explique les conséquences de ce partage.

Le calendrier

Chaque défaut a son moment

Le principe est simple : un défaut se contrôle tant qu’il est visible. Les fondations avant coulage, la structure avant les enduits, l’isolation avant les doublages, la chape avant les revêtements, puis l’ensemble à la pré réception et à la réception. Après la réception, les désordres qui apparaissent sont signalés dans le cadre des garanties.

Notre offre de suivi de construction suit ce calendrier, avec un rapport à chaque étape. Il vous permet de demander des corrections pendant le chantier, quand elles sont encore simples et peu coûteuses, plutôt qu’après la remise des clés.

Pour chaque anomalie relevée, gardez la même méthode : une photo datée, une description précise de l’emplacement, un courrier ou un courriel au constructeur, puis une vérification de la correction lors de la visite suivante. Ce suivi écrit évite qu’un point signalé en cours de chantier soit oublié et réapparaisse au moment de la réception. Il facilite aussi la rédaction des réserves, puisque vous disposerez d’une liste à jour des points encore ouverts.

Check my House

Chaque défaut contrôlé à son moment

Fondations, gros œuvre, cloisons, chape, pré réception, réception : nos visites suivent le chantier pour repérer les anomalies tant qu’elles sont corrigeables. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, les malfaçons d’une maison neuve

Qu’est ce qu’une malfaçon ?

Un défaut d’exécution par rapport aux règles de l’art, au contrat ou aux plans.

Quelle différence avec une non conformité ?

La non conformité est un écart par rapport à ce qui est prévu au contrat, même si l’ouvrage est bien exécuté.

Quand repérer les malfaçons ?

À chaque étape du chantier, tant que l’ouvrage est visible, puis à la pré réception et à la réception.

Que faire si je constate une malfaçon pendant le chantier ?

La signaler par écrit au constructeur, avec photos, et demander sa correction avant l’appel de fonds suivant.

Une malfaçon visible doit elle être réservée ?

Oui. Un défaut apparent non réservé à la réception est considéré comme accepté, sous réserve du délai de huit jours si vous n’êtes pas assisté par un professionnel.

Les malfaçons sont elles couvertes après la réception ?

Selon leur nature et leur gravité, par la garantie de parfait achèvement, la garantie biennale ou la garantie décennale.

Un expert peut il repérer toutes les malfaçons ?

Il repère ce qui est visible et accessible au moment de sa visite. D’où l’intérêt de visites à chaque étape.

Les finitions sont elles des malfaçons ?

Un défaut de finition visible peut faire l’objet d’une réserve à la réception, même s’il ne compromet pas la solidité.

Vous voulez éviter les mauvaises surprises ?

Faites suivre votre chantier à chaque étape : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code civil, articles 1792 et suivants (garanties légales des constructeurs), legifrance.gouv.fr
  • Code de la construction et de l’habitation, articles L231-1 et suivants (CCMI), legifrance.gouv.fr
  • Agence Qualité Construction, fiches pathologie du bâtiment, qualiteconstruction.com


"VMC
Suivre son chantier

VMC simple ou double flux : vérifier l’installation avant la réception

Suivre son chantier

VMC simple ou double flux : vérifier l’installation avant la réception

Une maison neuve étanche à l’air a besoin d’une ventilation mécanique qui fonctionne parfaitement : c’est elle qui renouvelle l’air, évacue l’humidité de la cuisine et des salles d’eau et préserve la qualité de l’air intérieur. Une VMC mal installée, avec des gaines écrasées, des entrées d’air manquantes ou des débits insuffisants, provoque condensation, odeurs et moisissures. Voici comment la vérifier avant la réception.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

En simple flux, l’air entre par des entrées d’air dans les pièces principales, transite sous les portes et est extrait par des bouches dans les pièces humides. En double flux, l’air neuf est insufflé et l’air vicié extrait par deux réseaux, avec un échangeur qui récupère la chaleur. Dans les deux cas, contrôlez la présence et l’emplacement des bouches et entrées d’air, le passage de l’air sous les portes, l’état et l’isolation des gaines, l’accessibilité du caisson et le fonctionnement, puis demandez le rapport de contrôle de la ventilation prévu à l’achèvement.

Ce guide présente les points de contrôle visuel et documentaire. Les mesures de débit et de pression nécessitent un matériel spécifique et un protocole réglementaire.

Le rôle

Pourquoi la ventilation est vitale dans une maison neuve

Une maison neuve est conçue pour être étanche à l’air : les infiltrations parasites sont limitées pour réduire les pertes de chaleur. Le renouvellement de l’air repose donc entièrement sur la ventilation mécanique. Elle doit évacuer l’humidité produite par les occupants, la cuisine, les douches et le séchage du linge, ainsi que les polluants intérieurs.

Une maison neuve contient en outre beaucoup d’eau de construction, dans les chapes, les enduits et les plâtres, qui s’évapore pendant les premiers mois. Une ventilation défaillante pendant cette période entraîne rapidement de la condensation sur les vitrages, des odeurs de renfermé et des taches de moisissure. Les débits minimaux de renouvellement d’air sont fixés par la réglementation sur l’aération des logements.

Simple ou double flux

Deux principes différents

La VMC simple flux extrait l’air des pièces humides, cuisine, salle de bains, WC, buanderie, par des bouches reliées à un caisson. L’air neuf entre par des entrées d’air placées dans les menuiseries ou les murs des pièces principales, séjour et chambres, puis circule sous les portes. En version hygroréglable, les bouches ou les entrées d’air adaptent le débit à l’humidité.

La VMC double flux extrait l’air vicié des pièces humides et insuffle de l’air neuf dans les pièces principales, par deux réseaux de gaines. Les deux flux se croisent dans un échangeur qui transfère la chaleur de l’air sortant à l’air entrant. Elle est plus performante mais plus exigeante en installation et en entretien : filtres, équilibrage des débits, évacuation des condensats.

Les bouches et entrées d’air

Le premier contrôle

Vérifiez la présence d’une bouche d’extraction dans chaque pièce humide et, en simple flux, d’entrées d’air dans chaque pièce principale. Les entrées d’air ne doivent pas être obturées, et elles doivent correspondre au type prévu, notamment en zone de bruit où des entrées d’air acoustiques peuvent être exigées. En double flux, chaque pièce principale doit disposer d’une bouche d’insufflation.

La bouche d’extraction de la cuisine est généralement placée en hauteur, loin de l’entrée d’air. Une bouche à proximité immédiate d’une entrée d’air crée un court circuit qui ventile mal la pièce. Les bouches doivent être fixées et propres, sans plâtre ni peinture dans les orifices.

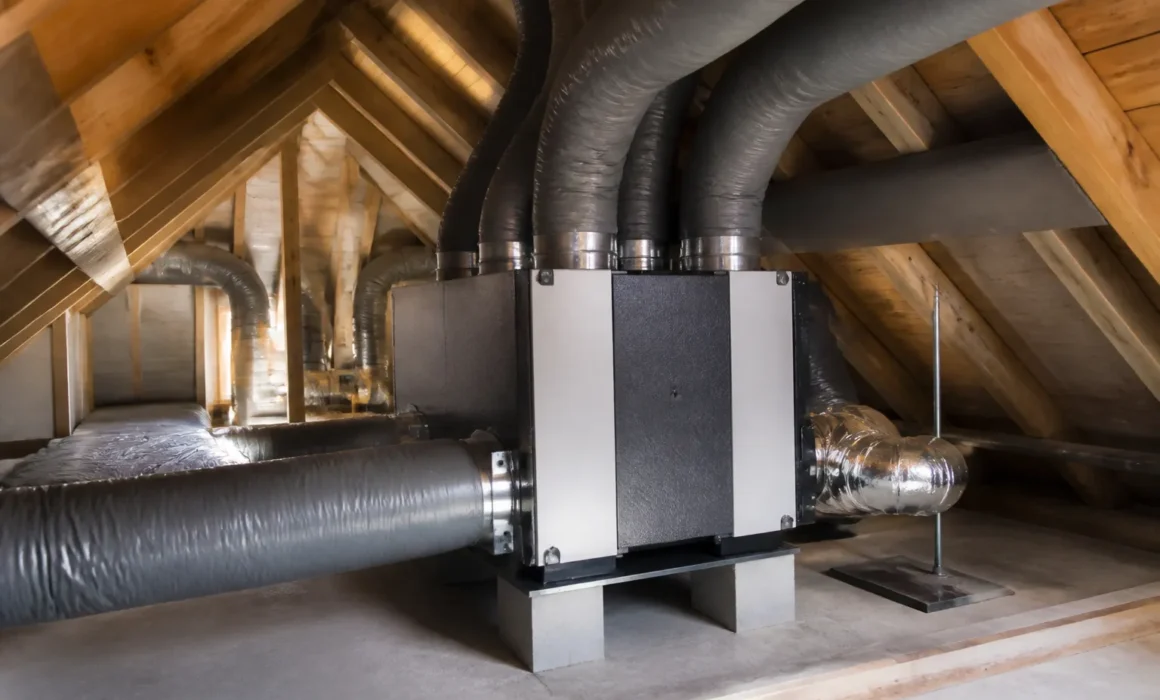

Caisson de VMC dans des combles avec gaines isolees
Le transit de l’air

Les portes intérieures

En simple flux comme en double flux, l’air doit pouvoir circuler des pièces principales vers les pièces humides. Les portes intérieures sont donc détalonnées, c’est à dire posées avec un espace suffisant sous le battant, ou équipées de grilles de transfert. Une porte posée au ras d’un revêtement de sol épais bloque ce passage.

Vérifiez cet espace après la pose des revêtements : un parquet ou un carrelage posé après les portes peut le réduire. C’est un défaut fréquent et facile à corriger avant la réception.

Les gaines

Le réseau caché

Les gaines relient les bouches au caisson. Elles passent le plus souvent dans les combles ou les faux plafonds. Elles doivent être tendues, sans écrasement, sans coudes trop serrés et sans longueur excessive, qui réduiraient les débits. Dans les combles non chauffés, elles doivent être isolées pour éviter la condensation à l’intérieur des conduits.

Ce réseau se contrôle avant l’isolation des combles, lors de la visite cloisons. Une fois l’isolant soufflé, une gaine écrasée ou déconnectée n’est plus visible. Le rejet de l’air vicié doit se faire vers l’extérieur, par une sortie de toiture ou un rejet mural, jamais dans les combles.

Le caisson

Accessibilité et entretien

Le caisson de la VMC doit être accessible pour l’entretien : nettoyage, remplacement des filtres en double flux, vérification du moteur. Un caisson installé dans un recoin des combles inaccessible sans marcher sur l’isolant ou sur les plaques de plâtre est un défaut d’installation. Il doit être fixé de façon à limiter les vibrations et les bruits transmis.

En double flux, l’évacuation des condensats de l’échangeur doit être raccordée, avec une pente et un siphon, et protégée du gel. Demandez la notice et le carnet d’entretien de l’appareil.

Pensez aussi à l’entretien courant, qui conditionne les performances dans la durée : les bouches d’extraction s’encrassent, surtout en cuisine, et doivent être nettoyées régulièrement ; les entrées d’air se nettoient à l’eau savonneuse ; les filtres d’une double flux se remplacent selon la fréquence indiquée par le fabricant. Une ventilation négligée perd progressivement son efficacité, et les désordres liés au défaut d’entretien ne relèvent pas des garanties du constructeur.

Bouche d extraction de ventilation au plafond d une salle de bains
Le contrôle réglementaire

Ce qui est vérifié à l’achèvement

Depuis la RE2020, les systèmes de ventilation des maisons neuves font l’objet d’un contrôle à l’achèvement, selon un protocole défini : vérification visuelle de l’installation et mesures fonctionnelles aux bouches. Ce contrôle est intégré à l’attestation de prise en compte de la réglementation remise à l’achèvement. Notre article sur la RE2020 en donne le cadre.

Demandez au constructeur le rapport de ce contrôle avant la réception. Il vous indiquera si les débits mesurés sont conformes et si des anomalies ont été relevées. Notre article sur les documents de réception liste les pièces à obtenir.

À la réception

Les vérifications pratiques

Le jour de la réception, vérifiez que la VMC fonctionne : bruit du caisson, aspiration aux bouches, par exemple en approchant une feuille de papier légère. En double flux, vérifiez aussi l’insufflation. Les commandes de grande vitesse en cuisine, si elles existent, doivent fonctionner. Relevez toute bouche manquante, gaine visible écrasée ou bruit anormal. Ces points peuvent faire l’objet de réserves. Notre checklist de réception détaille ces contrôles.

Après l’emménagement, ne coupez jamais la ventilation et n’obturez pas les entrées d’air, même en hiver : c’est la première cause de condensation dans les maisons neuves. Notre article sur l’humidité dans une maison neuve détaille les autres causes possibles.

En résumé

Les points à vérifier

Bouches dans chaque pièce humide et entrées d’air ou bouches d’insufflation dans chaque pièce principale ; portes détalonnées ; gaines tendues, raccordées et isolées en combles ; rejet à l’extérieur ; caisson accessible ; condensats raccordés en double flux ; fonctionnement constaté ; rapport de contrôle de la ventilation remis avant la réception.

Check my House

Une ventilation contrôlée avant d’être cachée

Nos experts vérifient gaines, caisson et bouches pendant le chantier, puis le fonctionnement de la VMC à la réception. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, la VMC d’une maison neuve

Quelle différence entre VMC simple flux et double flux ?

La simple flux extrait l’air vicié, l’air neuf entrant par des entrées d’air. La double flux insuffle et extrait l’air, avec récupération de chaleur.

Peut on couper la VMC en hiver ?

Non. La ventilation doit fonctionner en permanence pour évacuer l’humidité et les polluants.

Pourquoi faut il un espace sous les portes ?

Pour permettre le passage de l’air des pièces principales vers les pièces humides.

Les gaines de VMC doivent elles être isolées ?

Oui lorsqu’elles traversent des combles non chauffés, pour éviter la condensation.

La ventilation est elle contrôlée à l’achèvement ?

Oui, depuis la RE2020, un contrôle des systèmes de ventilation est intégré à l’attestation remise à l’achèvement.

Comment vérifier que ma VMC fonctionne ?

En constatant l’aspiration aux bouches et en demandant le rapport de contrôle réalisé à l’achèvement.

Faut il entretenir une VMC double flux ?

Oui, notamment par le nettoyage ou le remplacement régulier des filtres, selon la notice.

J’ai de la condensation sur mes fenêtres, est ce la VMC ?

C’est une cause fréquente, mais pas la seule. Un contrôle de la ventilation permet de vérifier son fonctionnement.

Votre VMC vient d’être posée ?

Faites contrôler l’installation avant l’isolation des combles : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Arrêté du 24 mars 1982 relatif à l’aération des logements, legifrance.gouv.fr
  • Arrêté du 4 août 2021 relatif aux exigences de performance énergétique et environnementale des constructions de bâtiments en France métropolitaine, legifrance.gouv.fr
  • NF DTU 68.3, installations de ventilation mécanique, AFNOR


"Chape
Suivre son chantier

Chape anhydrite : séchage, ponçage et pose du carrelage

Suivre son chantier

Chape anhydrite : séchage, ponçage et pose du carrelage

La chape fluide à base de sulfate de calcium, souvent appelée chape anhydrite, s’est imposée dans les maisons neuves, en particulier avec les planchers chauffants. Elle se coule vite, se met à niveau d’elle même et enrobe parfaitement les tubes. Mais elle impose des règles strictes avant la pose d’un carrelage ou d’un parquet : séchage suffisant, ponçage, primaire, mise en chauffe. Négliger l’une d’elles expose à des décollements et des fissures.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Avant de poser un revêtement collé sur une chape anhydrite, quatre conditions doivent être réunies : un taux d’humidité résiduelle inférieur au maximum fixé pour le produit, mesuré et non estimé ; l’élimination de la pellicule superficielle par ponçage et dépoussiérage ; l’application du primaire adapté ; et, en présence d’un plancher chauffant, la réalisation de la mise en chauffe selon le protocole prévu. Ces étapes conditionnent la tenue du revêtement pendant des années.

Les valeurs exactes, comme le taux d’humidité admissible ou la durée de mise en chauffe, figurent dans les documents techniques du produit employé. Ce guide présente les principes et les contrôles.

Le matériau

Qu’est ce qu’une chape anhydrite

Une chape fluide à base de sulfate de calcium est un mortier liquide, coulé par pompage, qui se répand et se met à niveau presque seul. Elle se distingue de la chape traditionnelle au ciment, plus ferme, tirée à la règle. Ses avantages sont nombreux : planéité, rapidité de mise en œuvre, faible épaisseur, excellent enrobage des tubes d’un plancher chauffant, ce qui améliore la diffusion de la chaleur.

Elle a aussi des contraintes. Elle est sensible à l’eau et ne convient pas aux locaux humides sans protection adaptée. Elle sèche principalement par évaporation, ce qui impose une bonne ventilation. Et sa surface forme en séchant une fine pellicule, la laitance, qui doit être éliminée avant collage.

Le séchage

Le paramètre le plus important

Une chape fluide contient beaucoup d’eau au coulage. Elle doit sécher jusqu’à un taux d’humidité résiduelle suffisamment bas avant la pose d’un revêtement collé ou d’un parquet. Le taux maximal est fixé par le document technique du produit et par le type de revêtement. Il est nettement plus exigeant que pour une chape ciment, car le sulfate de calcium se dégrade en présence d’humidité prolongée sous un revêtement étanche.

Le temps de séchage dépend de l’épaisseur de la chape, de la température, de l’hygrométrie et de la ventilation. Il se compte en semaines et peut s’allonger fortement en hiver ou dans une maison fermée et mal ventilée. Un planning qui prévoit la pose du carrelage quelques jours après le coulage est irréaliste et doit vous alerter. Notre article sur le planning d’un chantier replace cette étape dans le déroulement.

Pendant cette période, la maison doit rester ventilée, tout en étant protégée du gel et des fortes chaleurs qui provoqueraient un séchage trop rapide de la surface. Les menuiseries posées permettent d’aérer régulièrement, et la ventilation mécanique, si elle est déjà en service, contribue à évacuer l’humidité.

La mesure

Mesurer, pas estimer

Le taux d’humidité d’une chape ne s’estime pas à l’œil ni au toucher : une surface sèche peut cacher une humidité importante en profondeur. La méthode de référence consiste à prélever un échantillon dans l’épaisseur et à le mesurer à l’aide d’un appareil à carbure de calcium, dit méthode CM. Les humidimètres électroniques de surface donnent seulement une indication.

Demandez au constructeur à quel moment et par quelle méthode le taux d’humidité a été mesuré avant la pose du revêtement, et le résultat obtenu. L’entreprise de carrelage est censée le vérifier avant de commencer. La visite chape permet de contrôler l’état de la chape et la planification de la pose.

Chape fluide fraichement coulee sur un plancher chauffant
Le ponçage

Éliminer la laitance

En séchant, la chape fluide fait remonter en surface une fine couche friable, la laitance. Coller un carrelage sur cette pellicule revient à le coller sur une couche qui va se désolidariser. Le ponçage mécanique, suivi d’un dépoussiérage soigné par aspiration, est donc indispensable avant l’application du primaire et la pose d’un revêtement collé.

Le ponçage se fait dans les délais prévus par le fabricant, souvent quelques jours après le coulage, ce qui accélère aussi le séchage. Une chape non poncée se reconnaît à sa surface lisse et légèrement poudreuse, qui se raye facilement à l’ongle ou à la pointe d’un tournevis.

Le primaire

La couche d’accrochage

Après ponçage et dépoussiérage, un primaire adapté au support et à la colle est appliqué. Il régule l’absorption de la chape, améliore l’adhérence et protège le sulfate de calcium de l’eau contenue dans la colle. Un primaire inadapté ou oublié est une cause fréquente de décollement.

La colle à carrelage doit également être compatible avec les chapes à base de sulfate de calcium. Les fiches techniques des produits le précisent. Ces choix relèvent de l’entreprise de carrelage, mais vous pouvez demander que les références des produits figurent dans les documents remis à la réception.

Le plancher chauffant

La mise en chauffe obligatoire

Avec un plancher chauffant, la chape doit subir une première mise en chauffe avant la pose du revêtement. Le protocole, défini par les documents techniques, prévoit une montée progressive en température, un palier, puis une descente progressive. Il accélère le séchage et permet à la chape de subir ses premières dilatations avant d’être recouverte.

Poser un carrelage sur une chape chauffante qui n’a jamais été mise en chauffe expose à des fissures et des décollements au premier hiver. Demandez une trace écrite de la mise en chauffe : dates, températures, durée. La pompe à chaleur doit être opérationnelle pour la réaliser, ce qui suppose une bonne coordination des corps de métier.

Poncage mecanique d une chape avant pose de carrelage
Les pièces humides

Protéger la chape

Dans une salle de bains ou une buanderie, une chape à base de sulfate de calcium doit être protégée de l’eau. Sous une douche à l’italienne, une protection à l’eau sous carrelage est appliquée, avec des bandes d’étanchéité aux angles et au droit des évacuations. Vérifiez lors de la visite que cette protection est prévue et réalisée avant la pose du carrelage.

Une infiltration d’eau sous le carrelage peut dégrader la chape durablement, faisant sonner creux les carreaux puis provoquer leur décollement.

Les signes de défaut

Après la pose

Un revêtement posé sur une chape mal préparée révèle ses défauts dans les mois qui suivent : carreaux qui sonnent creux, joints qui se fissurent, carreaux qui se décollent ou se soulèvent, parquet qui gonfle ou se déforme. Ces désordres doivent être signalés au constructeur par écrit, pendant l’année de parfait achèvement s’ils apparaissent dans ce délai.

Lors de la pré réception et de la réception, l’expert sonde les revêtements de sol et relève les carreaux creux, qui peuvent être mentionnés en réserve. Notre checklist de réception détaille ces vérifications.

En résumé

Les points à contrôler

Chape coulée avec une épaisseur conforme ; ventilation pendant le séchage ; ponçage et dépoussiérage ; humidité résiduelle mesurée par une méthode fiable et inférieure au maximum du produit ; primaire et colle compatibles ; mise en chauffe documentée en cas de plancher chauffant ; protection à l’eau dans les pièces humides. Ces étapes demandent du temps : un planning qui les comprime est un signal d’alerte.

Check my House

Votre chape contrôlée avant les revêtements

Nos experts vérifient l’état de la chape, sa préparation et la planification de la pose pendant la visite chape. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, la chape anhydrite

Combien de temps faut il attendre avant de carreler une chape anhydrite ?

Le temps nécessaire pour atteindre le taux d’humidité maximal fixé pour le produit. Il se compte en semaines et doit être mesuré.

Faut il poncer une chape anhydrite ?

Oui, pour éliminer la laitance de surface avant l’application du primaire et la pose d’un revêtement collé.

Comment mesurer l’humidité d’une chape ?

La méthode de référence est la mesure à la bombe à carbure sur un prélèvement dans l’épaisseur.

La mise en chauffe est elle obligatoire avec un plancher chauffant ?

Oui, elle doit être réalisée selon le protocole prévu avant la pose du revêtement.

Peut on utiliser une chape anhydrite dans une salle de bains ?

Oui, avec une protection à l’eau adaptée, notamment sous les douches.

Pourquoi mes carreaux sonnent ils creux ?

Souvent à cause d’un défaut d’adhérence : chape trop humide, laitance non éliminée, primaire absent ou colle inadaptée.

Qui est responsable d’un carrelage qui se décolle ?

Le constructeur, qui répond des entreprises qu’il a choisies. Signalez le désordre par écrit.

Quand faire la visite chape ?

Après le coulage et avant la pose des revêtements de sol.

Votre chape vient d’être coulée ?

Faites la contrôler avant les revêtements : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • NF DTU 65.14, exécution de planchers chauffants à eau chaude, AFNOR
  • CSTB, cahiers des prescriptions techniques et avis techniques des chapes fluides à base de sulfate de calcium, cstb.fr
  • Code civil, article 1792-6 (garantie de parfait achèvement), legifrance.gouv.fr


"RE2020
Suivre son chantier

RE2020 : ce que la réglementation change pour votre maison

Suivre son chantier

RE2020 : ce que la réglementation change pour votre maison

Depuis le 1er janvier 2022, les maisons individuelles dont le permis de construire est déposé doivent respecter la réglementation environnementale RE2020. Elle remplace la RT2012 et ne se limite plus à la consommation d’énergie : elle prend aussi en compte l’impact carbone de la construction et le confort d’été. Pour vous, maître d’ouvrage, elle se traduit par des choix de chauffage, d’isolation et de matériaux, et par des documents à vérifier au permis et à l’achèvement.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

La RE2020 fixe des exigences sur trois axes : la sobriété énergétique (besoin bioclimatique Bbio, consommations Cep et Cep,nr), la décarbonation (impact carbone de l’énergie consommée et de la construction, Ic énergie et Ic construction) et le confort d’été (degrés heures d’inconfort, DH). Le respect de ces exigences est justifié par une étude réalisée avant le permis, puis par une attestation à l’achèvement intégrant la mesure de perméabilité à l’air et le contrôle de la ventilation.

Ce guide présente les principes de la réglementation pour un particulier qui fait construire. Les valeurs exactes des seuils dépendent de la localisation, de la surface et de la date de dépôt du permis.

Le champ

Quelles maisons sont concernées

La RE2020 s’applique aux maisons individuelles et aux logements collectifs dont la demande de permis de construire a été déposée à partir du 1er janvier 2022. Elle a été étendue ensuite à d’autres catégories de bâtiments. Pour un CCMI signé aujourd’hui, la question ne se pose donc plus : votre maison doit la respecter.

La réglementation est codifiée dans le Code de la construction et de l’habitation et précisée par un arrêté du 4 août 2021. Elle prévoit des seuils qui se durcissent par étapes, notamment pour l’impact carbone de la construction, avec des paliers en 2025, 2028 et 2031. Le seuil applicable à votre projet dépend de la date de dépôt du permis.

La sobriété

Bbio, Cep et Cep,nr

Le Bbio mesure le besoin bioclimatique de la maison : ses besoins en chauffage, refroidissement et éclairage, indépendamment des équipements. Il dépend de la conception : orientation, compacité, surfaces vitrées, isolation, inertie. Une maison bien conçue a un Bbio bas avant même le choix du chauffage.

Le Cep mesure la consommation d’énergie primaire de la maison pour le chauffage, le refroidissement, l’eau chaude, l’éclairage et les auxiliaires. Le Cep,nr ne compte que l’énergie primaire non renouvelable. Ces indicateurs favorisent les équipements performants et les énergies renouvelables, comme la pompe à chaleur ou le chauffe eau thermodynamique, plus fréquents dans les maisons neuves récentes.

La décarbonation

Ic énergie et Ic construction

L’Ic énergie mesure l’impact carbone des consommations d’énergie sur la durée de vie de la maison. Son seuil pour les maisons individuelles a eu pour effet d’écarter le chauffage au gaz seul dans les maisons neuves. L’Ic construction mesure l’impact carbone des matériaux et des équipements, depuis leur fabrication jusqu’à leur fin de vie, à partir d’une analyse de cycle de vie.

Ce second indicateur pousse progressivement vers des matériaux moins émetteurs, comme le bois ou les isolants biosourcés, et vers une conception plus économe en matière. Ses seuils se durcissent par paliers, ce qui explique les évolutions des catalogues des constructeurs.

Pompe a chaleur exterieure installee contre une maison neuve
Le confort d’été

Les degrés heures d’inconfort

Nouveauté de la RE2020, l’indicateur DH mesure le nombre de degrés heures pendant lesquels la température intérieure dépasse un seuil de confort lors d’une période de forte chaleur. Au delà de 1250 degrés heures, la maison n’est pas conforme. Entre un seuil bas et ce maximum, une pénalité est intégrée au calcul des consommations.

Cet indicateur favorise les protections solaires, comme les volets et débords de toit, l’inertie, la ventilation nocturne et une orientation réfléchie des vitrages. Lors de la conception, demandez au constructeur comment le confort d’été est traité, surtout dans les régions chaudes.

Les documents

Ce que vous devez recevoir

Au dépôt du permis de construire, une attestation justifie la prise en compte de la réglementation, à partir de l’étude thermique et environnementale. À l’achèvement, une seconde attestation, établie par un professionnel habilité, confirme la prise en compte de la réglementation au regard de ce qui a été réalisé. Elle intègre le résultat de la mesure de perméabilité à l’air et le contrôle des systèmes de ventilation. Cette attestation est à joindre à la déclaration d’achèvement et de conformité des travaux.

Demandez ces documents au constructeur. Notre article sur les documents de la réception recense les pièces à obtenir.

Le chantier

Ce que la RE2020 change sur le terrain

Une maison RE2020 n’est performante que si elle est bien construite. L’étude thermique suppose des isolants d’une épaisseur et d’une performance données, des ponts thermiques traités, une enveloppe étanche à l’air et une ventilation efficace. Le moindre écart d’exécution peut dégrader les performances réelles et, dans certains cas, compromettre l’attestation à l’achèvement.

D’où l’intérêt des contrôles en cours de chantier : la visite cloisons vérifie l’isolation et la membrane avant les doublages, et la pré réception contrôle les équipements. Nos articles sur l’isolation, le test d’étanchéité à l’air et la VMC détaillent ces vérifications.

Maison neuve contemporaine avec debords de toit et volets
Le contrat

Ce que la notice doit refléter

La notice descriptive du CCMI doit décrire les isolants, les menuiseries, le système de chauffage, la production d’eau chaude et la ventilation, en cohérence avec l’étude thermique. Une notice imprécise rend difficile la vérification sur le chantier. Lors de la signature, assurez vous que les caractéristiques principales sont indiquées : résistance thermique des isolants, type de vitrage, type de pompe à chaleur ou de chauffe eau, type de ventilation.

Toute modification de ces éléments en cours de chantier doit être compatible avec l’étude thermique. Un changement de menuiseries ou d’isolant décidé pour des raisons de coût peut remettre en cause la conformité. Exigez un avenant et, si nécessaire, une mise à jour de l’étude. Notre article sur les notices descriptives détaille les points à vérifier.

Les limites

Ce que la RE2020 ne garantit pas

La RE2020 est une réglementation de conception et de moyens, vérifiée par le calcul et par quelques mesures à l’achèvement. Elle ne garantit pas une consommation réelle, qui dépend aussi de votre usage, du climat de l’année et de la qualité de l’exécution. Elle ne contrôle pas non plus chaque détail de mise en œuvre de l’isolation.

Les désordres d’exécution qui affectent l’isolation ou la ventilation relèvent des garanties légales, selon leur gravité. Un contrôle indépendant pendant le chantier reste la meilleure façon de s’assurer que la maison construite correspond à la maison calculée.

En résumé

Les points à retenir

RE2020 applicable aux maisons dont le permis est déposé depuis 2022 ; six indicateurs sur l’énergie, le carbone et le confort d’été ; seuils qui se durcissent par paliers ; attestation au permis et à l’achèvement, avec perméabilité à l’air et contrôle de la ventilation ; notice descriptive cohérente avec l’étude ; exécution à contrôler pendant le chantier.

Check my House

La maison calculée, la maison construite

Nos experts vérifient pendant le chantier que l’isolation, l’étanchéité à l’air et les équipements correspondent à l’étude RE2020. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, la RE2020 pour une maison neuve

Depuis quand la RE2020 s’applique t elle aux maisons ?

Aux maisons dont la demande de permis de construire a été déposée à partir du 1er janvier 2022.

Quels sont les indicateurs de la RE2020 ?

Bbio, Cep, Cep,nr, Ic énergie, Ic construction et DH, qui portent sur l’énergie, le carbone et le confort d’été.

Peut on encore chauffer une maison neuve au gaz ?

Le seuil d’impact carbone de l’énergie a eu pour effet d’écarter le chauffage au gaz seul dans les maisons individuelles neuves.

Qu’est ce que l’indicateur DH ?

Il mesure l’inconfort en période de forte chaleur. Au delà de 1250 degrés heures, la maison n’est pas conforme.

Quels documents RE2020 dois je recevoir ?

Une attestation au dépôt du permis et une attestation à l’achèvement, jointe à la déclaration d’achèvement.

La RE2020 garantit elle une faible consommation ?

Non. Elle fixe des exigences de conception et de moyens. La consommation réelle dépend aussi de l’usage et de l’exécution.

Peut on modifier les isolants en cours de chantier ?

Seulement si la modification reste compatible avec l’étude thermique. Exigez un avenant et une vérification.

Les seuils évoluent ils ?

Oui, notamment pour l’impact carbone de la construction, avec des paliers en 2025, 2028 et 2031.

Votre maison est soumise à la RE2020 ?

Faites vérifier son exécution pendant le chantier : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction et de l’habitation, articles L171-1 et R172-1 et suivants, legifrance.gouv.fr
  • Décret n° 2021-1004 du 29 juillet 2021 relatif aux exigences de performances énergétiques et environnementales des constructions, legifrance.gouv.fr
  • Arrêté du 4 août 2021 relatif aux exigences de performance énergétique et environnementale des constructions de bâtiments en France métropolitaine, legifrance.gouv.fr
  • Ministère de la Transition écologique, réglementation environnementale RE2020, ecologie.gouv.fr


"Test
Suivre son chantier

Test d’étanchéité à l’air : comprendre le résultat

Suivre son chantier

Test d’étanchéité à l’air : comprendre le résultat

À l’achèvement d’une maison neuve, une mesure de la perméabilité à l’air doit être réalisée par un opérateur autorisé. Son résultat figure dans l’attestation de prise en compte de la réglementation environnementale, jointe à la déclaration d’achèvement des travaux. Pour une maison individuelle, la valeur à respecter est de 0,6 m³/(h.m²). Que mesure exactement ce test, comment lire le rapport, et que faire si le résultat est mauvais ?

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Le test d’étanchéité à l’air consiste à mettre la maison en dépression à l’aide d’une porte soufflante, puis à mesurer le débit d’air qui s’infiltre par les défauts de l’enveloppe. Le résultat, appelé Q4Pa surf, s’exprime en m³ par heure et par m² de parois déperditives. Pour une maison individuelle neuve, il ne doit pas dépasser 0,6 m³/(h.m²). Un test intermédiaire, avant la pose des doublages, permet de corriger les fuites quand elles sont encore accessibles.

Les valeurs citées sont celles de la réglementation applicable aux maisons individuelles neuves. Vérifiez dans votre étude thermique si une valeur plus exigeante a été retenue pour votre projet.

Le principe

Ce que mesure le test

Une maison n’est jamais parfaitement étanche : l’air passe par les jonctions entre menuiseries et murs, les traversées de gaines, les boîtiers électriques, les trappes, les coffres de volets roulants, les défauts de membrane. Ces infiltrations non maîtrisées font entrer de l’air froid en hiver, perturbent le fonctionnement de la ventilation, augmentent la consommation de chauffage et peuvent provoquer de la condensation dans les parois.

Le test mesure globalement ces fuites. L’opérateur ferme les ouvertures volontaires, comme les entrées d’air de la ventilation, installe un ventilateur dans l’encadrement d’une porte extérieure et met la maison en dépression. Le débit nécessaire pour maintenir cette dépression correspond au débit de fuite. Rapporté à la surface des parois froides, il donne l’indicateur Q4Pa surf.

L’obligation

Ce qu’exige la réglementation

Pour une maison individuelle neuve, la réglementation environnementale impose que la perméabilité à l’air de l’enveloppe ne dépasse pas 0,6 m³/(h.m²) sous 4 pascals. La mesure doit être réalisée à l’achèvement par un opérateur autorisé, c’est à dire formé et habilité à cette mesure. Son résultat est repris dans l’attestation de prise en compte de la réglementation, que le maître d’ouvrage doit joindre à la déclaration attestant l’achèvement et la conformité des travaux.

La RE2020 a également introduit un contrôle des systèmes de ventilation à l’achèvement : vérification de l’installation et mesures de débits ou de pressions aux bouches. Notre article sur la VMC détaille ces vérifications. Pour le contexte général, consultez notre article sur la RE2020.

Le rapport

Comment lire les résultats

Le rapport de mesure indique la valeur mesurée de Q4Pa surf, la valeur à respecter et la conclusion : conforme ou non conforme. Il précise aussi les conditions de la mesure, la surface des parois prise en compte, les ouvertures obturées et l’état du bâtiment au moment du test.

Lisez aussi la partie qualitative : l’opérateur relève souvent les principales fuites détectées, à l’aide d’un détecteur de courant d’air ou d’une caméra thermique. Cette liste est précieuse : même si le résultat global est conforme, des fuites localisées peuvent causer un inconfort ou de la condensation. Vous pouvez les mentionner dans vos réserves à la réception si elles correspondent à des défauts d’exécution.

Porte soufflante de mesure d etancheite a l air dans un encadrement de porte
Le test intermédiaire

Tester avant les doublages

Le test réglementaire a lieu à l’achèvement, quand les fuites sont cachées derrière les plaques de plâtre. Si le résultat est mauvais, les corrections sont difficiles. C’est pourquoi beaucoup de professionnels recommandent un test intermédiaire, réalisé une fois la maison hors d’air et la membrane posée, avant les doublages. Les fuites peuvent alors être localisées et traitées directement sur la membrane, les raccords et les traversées.

Ce test intermédiaire n’est pas obligatoire. Demandez au constructeur s’il le prévoit. À défaut, la visite cloisons permet de contrôler visuellement la continuité de la membrane et le traitement des percements, qui sont les principales sources de fuites. Notre article sur le contrôle de l’isolation détaille ces points.

Les fuites typiques

Où l’air passe le plus souvent

Les fuites se concentrent sur quelques points récurrents : la liaison entre les menuiseries et la maçonnerie, les coffres de volets roulants, la trappe d’accès aux combles, les boîtiers électriques des murs extérieurs, les traversées de gaines et de canalisations, la jonction entre murs et plafond, les gaines techniques et les conduits de fumée.

Au plancher bas, les traversées des réseaux venant du vide sanitaire sont aussi des points sensibles. La porte de garage intégrée et la porte qui sépare le garage de la maison doivent être étanches si le garage est hors du volume chauffé.

Dans une maison avec sous sol ou garage accolé, la porte de communication et les traversées entre volume chauffé et volume non chauffé sont également à surveiller. Les conduits de fumée d’un poêle ou d’une cheminée traversent l’enveloppe et doivent être raccordés à la membrane par des accessoires adaptés. Enfin, la qualité des joints de mastic autour des menuiseries vieillit : un contrôle de leur état fait partie des points à vérifier pendant l’année de parfait achèvement.

Un résultat non conforme

Que faire si le test échoue

Si la valeur mesurée dépasse 0,6 m³/(h.m²), la maison ne respecte pas l’exigence réglementaire. C’est au constructeur de rechercher et de corriger les fuites, puis de faire réaliser une nouvelle mesure. Le délai et les modalités doivent être fixés par écrit. Ne réceptionnez pas sans avoir connaissance du résultat, ou formulez une réserve explicite si le test n’a pas encore été réalisé ou si sa conformité n’est pas démontrée.

Un résultat non conforme peut aussi révéler des défauts plus larges d’exécution de l’enveloppe. Une analyse des fuites relevées par l’opérateur aide à identifier leur origine et à vérifier que les corrections ne se limitent pas à des rustines.

Technicien avec une camera thermique pres d une fenetre
À la réception

Demander le rapport

Avant la réception, demandez au constructeur le rapport de mesure de la perméabilité à l’air et l’attestation de prise en compte de la réglementation. Vous en aurez besoin pour la déclaration d’achèvement. Vérifiez que le rapport concerne bien votre maison, qu’il a été établi dans l’état final et qu’il conclut à la conformité.

Notre article sur les documents à obtenir à la réception liste l’ensemble des pièces à réclamer. Lors de la pré réception, l’expert peut aussi repérer des points de fuite visibles, comme des joints de menuiserie manquants ou une trappe non étanche.

Après la réception

Les signes d’une enveloppe perméable

Une maison peu étanche se manifeste par des courants d’air autour des prises et des menuiseries, une sensation de froid près des murs, des bouches de ventilation qui fonctionnent mal, une consommation de chauffage élevée et, parfois, de la condensation ou des traces de moisissure. Un nouveau test, accompagné d’une recherche de fuites, peut objectiver ces constats.

Pendant l’année qui suit la réception, la garantie de parfait achèvement couvre les désordres signalés. Au delà, selon leur gravité, d’autres garanties peuvent s’appliquer.

En résumé

Les points à retenir

Valeur maximale de 0,6 m³/(h.m²) pour une maison individuelle ; mesure par un opérateur autorisé à l’achèvement ; résultat repris dans l’attestation jointe à la déclaration d’achèvement ; test intermédiaire recommandé avant les doublages ; contrôle visuel de la membrane lors de la visite cloisons ; rapport à demander avant la réception ; réserve explicite si la conformité n’est pas démontrée.

Check my House

Une enveloppe contrôlée avant d’être fermée

Nos experts vérifient membrane, raccords et traversées pendant la visite cloisons, là où se jouent la plupart des fuites d’air. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, le test d’étanchéité à l’air

Le test d’étanchéité à l’air est il obligatoire ?

Oui pour une maison individuelle neuve : une mesure doit être réalisée à l’achèvement par un opérateur autorisé.

Quelle valeur faut il respecter ?

0,6 m³/(h.m²) sous 4 pascals pour une maison individuelle, sauf valeur plus exigeante retenue dans l’étude thermique.

Qui réalise le test ?

Un opérateur autorisé, formé et habilité à réaliser cette mesure selon le protocole réglementaire.

Qui paie le test ?

Cela dépend du contrat. Vérifiez si la mesure est incluse dans le prix du CCMI.

Faut il faire un test intermédiaire ?

Ce n’est pas obligatoire, mais c’est recommandé pour corriger les fuites avant les doublages.

Que faire si le test est non conforme ?

Le constructeur doit corriger les fuites et faire réaliser une nouvelle mesure. Ne réceptionnez pas sans réserve tant que la conformité n’est pas démontrée.

Où sont les fuites les plus fréquentes ?

Autour des menuiseries, aux coffres de volets roulants, à la trappe des combles, aux boîtiers électriques et aux traversées de gaines.

Le résultat du test me sert il après la réception ?

Oui : il est joint à la déclaration d’achèvement et sert de référence en cas de désordre ultérieur.

Vous approchez de la fin du chantier ?

Faites contrôler l’enveloppe avant les doublages : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction et de l’habitation, articles R172-1 et suivants (exigences de performance des bâtiments neufs), legifrance.gouv.fr
  • Arrêté du 4 août 2021 relatif aux exigences de performance énergétique et environnementale des constructions de bâtiments en France métropolitaine, legifrance.gouv.fr
  • Ministère de la Transition écologique, réglementation environnementale RE2020, ecologie.gouv.fr


"Isolation
Suivre son chantier

Isolation d’une maison neuve : contrôler avant la pose des doublages

Suivre son chantier

Isolation d’une maison neuve : contrôler avant la pose des doublages

L’isolation d’une maison neuve détermine son confort et sa consommation pour des décennies. Or elle disparaît très vite derrière les plaques de plâtre. Un isolant mal jointé, écrasé, interrompu au droit d’une gaine ou une membrane d’étanchéité à l’air déchirée ne se verront plus jamais, mais se paieront chaque hiver. Le seul moment pour les contrôler est l’intervalle entre la pose de l’isolant et la fermeture des doublages.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Avant la pose des doublages, vérifiez que l’isolant correspond à la notice descriptive (nature, épaisseur, résistance thermique), qu’il est posé en continu, sans vides ni tassements, que les jonctions avec les menuiseries, les planchers et la toiture sont traitées, que les ponts thermiques prévus sont rupteurs, et que la membrane ou le pare vapeur est continu, avec des percements étanchés. Ces contrôles se font lors de la visite cloisons.

Ce guide porte sur l’isolation intérieure des murs et des combles, la configuration la plus courante en maison individuelle neuve. Une isolation par l’extérieur ou une ossature bois appellent des contrôles adaptés.

L’enjeu

Pourquoi l’isolation se contrôle avant les doublages

Dans une maison neuve, l’isolation des murs est le plus souvent réalisée par l’intérieur : un isolant, laine minérale ou polystyrène, est fixé contre la maçonnerie puis recouvert de plaques de plâtre. En combles, l’isolant est soufflé ou déroulé sur le plafond. Une fois les plaques posées et l’isolant soufflé, aucun contrôle visuel n’est plus possible sans démolition.

Les défauts d’isolation ont pourtant des conséquences durables : parois froides, inconfort, condensation, moisissures, surconsommation de chauffage. Ils peuvent aussi compromettre le résultat du test d’étanchéité à l’air exigé à l’achèvement. C’est pourquoi la visite cloisons se place au moment où l’isolant est posé mais encore visible, avant la fermeture des doublages.

La conformité

Comparer avec la notice descriptive

La notice descriptive annexée au CCMI précise la nature et les caractéristiques des isolants : type de matériau, épaisseur, résistance thermique R. Ces caractéristiques découlent de l’étude thermique réalisée pour le permis de construire, qui justifie le respect de la réglementation environnementale. Le premier contrôle consiste à vérifier que l’isolant posé correspond à ce qui est prévu.

Les étiquettes des produits, souvent visibles sur l’emballage ou imprimées sur l’isolant, indiquent la résistance thermique et la certification. Photographiez les. Un isolant d’épaisseur inférieure ou de performance moindre que celle prévue est une non conformité, qui peut aussi remettre en cause l’attestation de prise en compte de la réglementation à l’achèvement. Notre article sur la RE2020 explique ces obligations.

La continuité

Pas de vides, pas de tassements

Un isolant n’est efficace que s’il est continu. Les panneaux doivent être jointifs, sans espaces entre eux ni contre les murs de refend, les planchers et les menuiseries. Les vides, même étroits, créent des zones froides où la chaleur s’échappe et où l’humidité peut condenser. Les découpes autour des boîtiers électriques, des gaines et des canalisations doivent être ajustées.

Une laine écrasée perd une partie de sa performance : elle ne doit pas être comprimée par une fourrure, une gaine ou un rail. Dans les combles, l’épaisseur de l’isolant soufflé doit être homogène et repérée par des piges graduées. Un isolant tassé par un passage d’ouvrier, ou repoussé par le vent sous les débords de toit, doit être reconstitué.

Isolant en laine minerale pose contre un mur avant doublage
Les jonctions

Menuiseries, planchers, toiture

Les points singuliers concentrent la plupart des défauts. Autour des menuiseries, la liaison entre le dormant et la maçonnerie doit être isolée et étanchée, et l’isolant du mur doit venir jusqu’au tableau. Au niveau des planchers intermédiaires et du plancher bas, le traitement des ponts thermiques est prévu par l’étude thermique, souvent par des rupteurs ou des planelles isolantes.

À la jonction entre les murs et les combles, l’isolant des murs doit rejoindre celui du plafond sans discontinuité. Un vide à cet endroit est fréquent et crée une bande froide en haut des murs, propice aux traces noires de moisissure. Vérifiez aussi l’isolation des trappes de visite des combles et des coffres de volets roulants.

L’étanchéité à l’air

La membrane et ses percements

Sur la face chaude de l’isolant, une membrane pare vapeur ou d’étanchéité à l’air empêche l’air intérieur, chargé d’humidité, de pénétrer dans l’isolant. Elle doit être continue : lés recouverts et adhésivés, raccords aux murs et aux menuiseries collés, percements des gaines et des câbles traités avec des manchons ou des adhésifs adaptés.

Une membrane déchirée, mal raccordée ou percée sans traitement laisse passer l’air. Elle dégrade l’isolation, peut provoquer de la condensation dans les parois et compromet le résultat du test d’étanchéité à l’air. Avec une isolation par plaques à pare vapeur intégré, ce sont les joints entre plaques et les traversées qui assurent l’étanchéité.

Les réseaux

Gaines et boîtiers

Les réseaux électriques et de plomberie passent souvent dans l’épaisseur de l’isolation ou du vide technique. Ils doivent être posés sans écraser l’isolant ni percer inutilement la membrane. Les boîtiers électriques dans les murs extérieurs doivent être étanches à l’air, ce qui suppose des boîtiers adaptés.

Ce contrôle des réseaux est aussi l’occasion de photographier leur cheminement avant fermeture : vous saurez plus tard où percer sans risque. Notre article sur la visite de chantier détaille cette pratique.

Les canalisations d’eau situées dans des zones non chauffées, comme le vide sanitaire, un garage ou les combles, doivent être protégées du gel, généralement par un isolant de canalisation. Les gaines de ventilation qui traversent les combles doivent elles aussi être isolées, pour éviter la condensation à l’intérieur des conduits et les pertes de chaleur. Ces détails sont simples à corriger tant que les combles ne sont pas encore isolés et que les plafonds ne sont pas posés. Une fois l’isolant soufflé, l’accès devient difficile et chaque intervention risque de le tasser.

Membrane pare vapeur adhesivee autour d une fenetre
Les signes après réception

Ce que révèle une isolation défaillante

Une isolation défaillante se manifeste par des parois froides au toucher, des traces de moisissure dans les angles et en haut des murs, de la condensation persistante, des courants d’air autour des prises et des menuiseries, une consommation de chauffage supérieure aux prévisions. Une caméra thermique peut localiser les défauts, mais leur correction impose d’ouvrir les doublages. Notre article sur l’humidité dans une maison neuve aide à distinguer les causes.

Selon leur gravité, ces désordres peuvent relever de la garantie de parfait achèvement, s’ils sont signalés dans l’année, ou de la garantie décennale s’ils rendent la maison impropre à sa destination.

L’expert

Ce que contrôle la visite cloisons

Lors de la visite cloisons, l’expert vérifie la conformité des isolants à la notice, leur continuité et leur mise en œuvre, le traitement des jonctions et des ponts thermiques, la continuité de la membrane, le passage des réseaux et la position des cloisons par rapport aux plans. Le rapport décrit les anomalies à corriger avant la pose des doublages. Il constitue une trace précieuse de ce qui se trouve derrière les plaques, et il vous permet de demander des corrections tant qu’elles sont simples et peu coûteuses. Coordonnez la date de cette visite avec le constructeur : la fenêtre entre la pose de l’isolant et celle des plaques est parfois courte.

En résumé

Les points à vérifier

Isolant conforme à la notice (nature, épaisseur, R) ; pose continue, sans vides ni écrasement ; jonctions avec menuiseries, planchers et combles traitées ; ponts thermiques prévus réalisés ; membrane continue, raccordée et étanchée aux percements ; réseaux posés sans dégrader l’isolation ; épaisseur homogène en combles. Tout cela se contrôle en quelques heures, au bon moment.

Check my House

L’isolation contrôlée avant les plaques

Nos experts vérifient isolants, jonctions et membrane pendant la visite cloisons, avant que tout disparaisse derrière les doublages. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, le contrôle de l’isolation

Quand contrôler l’isolation d’une maison neuve ?

Après la pose de l’isolant et avant la fermeture des doublages, lors de la visite cloisons.

Comment savoir si l’isolant est conforme ?

En comparant son étiquette (nature, épaisseur, résistance thermique) avec la notice descriptive du contrat.

Une laine écrasée isole t elle moins bien ?

Oui, une laine comprimée perd une partie de sa performance.

À quoi sert la membrane pare vapeur ?

À empêcher l’air intérieur humide de pénétrer dans l’isolant et à assurer l’étanchéité à l’air.

Où se situent les défauts d’isolation les plus fréquents ?

Aux jonctions : autour des menuiseries, en haut des murs sous les combles, au droit des planchers.

Peut on contrôler l’isolation après la réception ?

Une caméra thermique peut localiser des défauts, mais leur correction impose d’ouvrir les doublages.

Un défaut d’isolation est il couvert par la décennale ?

S’il rend la maison impropre à sa destination, il peut l’être. Les désordres moins graves relèvent d’autres garanties.

L’isolant soufflé des combles doit il être contrôlé ?

Oui : épaisseur homogène, repérée par des piges, sans zones tassées ou découvertes.

Vos isolants viennent d’être posés ?

Programmez la visite cloisons avant les doublages : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction et de l’habitation, articles L171-1 et R172-1 et suivants (performance énergétique et environnementale des bâtiments neufs), legifrance.gouv.fr
  • Ministère de la Transition écologique, réglementation environnementale RE2020, ecologie.gouv.fr
  • Code civil, articles 1792 et suivants (garanties légales), legifrance.gouv.fr


"Charpente
Suivre son chantier

Charpente en fermettes : les défauts à repérer

Suivre son chantier

Charpente en fermettes : les défauts à repérer

La plupart des maisons individuelles neuves sont couvertes par une charpente industrielle en fermettes. Légère, rapide à poser et économique, elle est aussi exigeante : chaque fermette est calculée pour un usage précis et la stabilité de l’ensemble repose sur un contreventement soigné. Une erreur de pose, une fermette coupée ou un contreventement oublié peuvent compromettre la toiture. Voici les défauts à repérer avant la couverture et les isolants.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Une charpente en fermettes est un ensemble de triangles en bois assemblés par des connecteurs métalliques, posés à intervalles réguliers et rendus solidaires par un contreventement. Les points de contrôle sont l’aplomb et l’alignement des fermettes, l’intégrité des bois et des connecteurs, la présence et la continuité des contreventements et des antiflambements, l’ancrage sur les murs et l’absence de modification sur le chantier. Ils se vérifient avant la pose de la couverture et de l’isolation.

La pose des charpentes industrielles relève notamment du NF DTU 31.3 et des plans de pose fournis par le fabricant. Ce guide présente les contrôles visuels principaux.

Le principe

Comment fonctionne une charpente en fermettes

Chaque fermette est un treillis triangulé : deux arbalétriers qui portent la couverture, un entrait en partie basse qui sert souvent de support au plafond, et des diagonales intérieures en forme de W ou de M. Les pièces sont assemblées par des connecteurs métalliques à dents, pressés en usine. Les fermettes sont posées à un entraxe régulier, défini par le fabricant.

Prise isolément, une fermette est très instable dans le sens perpendiculaire à son plan : elle se déverse facilement. C’est le contreventement qui transforme une rangée de fermettes en une structure stable. Il est constitué de pièces filantes et de diagonales, et il est défini par le fabricant dans le plan de pose. Sans lui, la charpente peut se déformer, voire s’effondrer sous une charge de neige ou de vent.

Les documents

Le plan de pose, référence du contrôle

Le fabricant de la charpente fournit une note de calcul et un plan de pose. Ces documents indiquent l’implantation des fermettes, leur entraxe, les contreventements, les antiflambements, les fixations et les charges prises en compte : poids de la couverture, neige, vent, plafond, éventuels équipements dans les combles.

Demandez au constructeur de vous les communiquer, ou au moins de les tenir à disposition de l’expert lors de la visite. Ils permettent de vérifier que la pose correspond au calcul. Ils sont aussi utiles plus tard, si vous envisagez de stocker des affaires dans les combles ou d’installer des équipements : une fermette n’est pas conçue pour supporter une charge qui n’a pas été prévue.

Les contreventements

Le défaut le plus fréquent et le plus grave

Les contreventements sont souvent posés en dernier et parfois de façon incomplète. Vérifiez la présence des filants qui relient les fermettes entre elles, des diagonales dans le plan des arbalétriers et des entraits, et des antiflambements sur les diagonales longues lorsque le plan les prévoit. Les pièces doivent être fixées sur chaque fermette croisée, avec le nombre de pointes prévu, et rester continues sur toute la longueur.

Un contreventement absent ou interrompu, par exemple coupé pour faire passer une trappe ou une gaine, affaiblit l’ensemble. Ce défaut ne se voit plus une fois l’isolant soufflé ou déroulé dans les combles. Il doit donc être contrôlé avant l’isolation, lors de la visite gros œuvre ou au plus tard lors de la visite cloisons.

Charpente en fermettes industrielles avec contreventements dans des combles
Les modifications

Ne jamais couper une fermette

Une fermette est calculée comme un tout. Couper un entrait pour faire passer un conduit, scier une diagonale pour aménager une trappe, retirer une pièce pour gagner de la place dans les combles : ces modifications font disparaître une partie de la structure et peuvent entraîner une déformation ou une rupture.

Les trappes d’accès, les conduits de cheminée et les sorties de ventilation doivent être prévus dans le plan de pose, avec des chevêtres adaptés. Si vous constatez une fermette coupée ou entaillée, signalez le immédiatement par écrit : la réparation doit être définie par le fabricant ou un bureau d’études, pas improvisée.

L’état des bois

Bois, connecteurs et stockage

Les fermettes sont livrées sur le chantier et doivent être stockées à plat ou verticalement, sur des cales, à l’abri de l’humidité prolongée. Un stockage en vrac au sol peut déformer les pièces ou décoller des connecteurs. Avant la pose, et une fois la charpente levée, les connecteurs doivent être plaqués sur toute leur surface, sans dents arrachées ni déformation.

Les bois ne doivent pas présenter de fentes importantes, de nœuds affaiblissant une pièce mince ou de traces de choc. Une fermette endommagée pendant le transport ou le levage doit être remplacée ou réparée selon les instructions du fabricant.

La pose

Aplomb, entraxe et appuis

Les fermettes doivent être posées d’aplomb, alignées et à l’entraxe prévu. Un défaut d’aplomb se voit en observant les pignons et l’alignement des pointes de fermettes. Un entraxe irrégulier peut poser problème pour la fixation des plaques de plafond et pour la couverture.

Chaque fermette repose sur le mur, sur une lisse ou une sablière, et doit être ancrée pour résister au soulèvement par le vent, à l’aide de pattes ou d’équerres fixées dans le chaînage de couronnement. Notre article sur les chaînages détaille cette liaison. Un appui insuffisant ou une fermette simplement posée sans fixation est un défaut à corriger.

Levage de fermettes par une grue sur un chantier de maison
Les combles

Un espace non aménageable

Avec une charpente en fermettes traditionnelle, les combles sont dits perdus : l’encombrement des diagonales empêche de les aménager, et l’entrait n’est pas dimensionné pour recevoir un plancher habitable. Si vous envisagez de les aménager un jour, il faut le prévoir dès la conception, avec des fermettes à entrait porteur ou une charpente adaptée.

Le stockage d’objets lourds sur les entraits, ou la pose d’un plancher improvisé, peut surcharger la charpente et fissurer les plafonds. Les équipements lourds installés dans les combles, comme un ballon d’eau chaude ou une centrale de ventilation, doivent avoir été pris en compte dans le calcul.

Après la réception

Les signes d’un problème de charpente

Une charpente défaillante se manifeste par une déformation visible de la toiture, des tuiles qui se déplacent, des fissures au plafond ou à la jonction entre murs et plafond, des portes intérieures qui frottent. Ces désordres peuvent relever de la garantie décennale s’ils compromettent la solidité de l’ouvrage. Notre article sur la garantie décennale détaille les démarches.

Si vous constatez ces signes, ne montez pas dans les combles pour tenter une réparation et n’ajoutez aucune charge. Photographiez les désordres, notez leur date d’apparition et leur évolution, puis informez le constructeur par écrit. Pendant l’année qui suit la réception, la garantie de parfait achèvement couvre les désordres signalés ; au delà, selon leur gravité, la garantie décennale et l’assurance dommages ouvrage prennent le relais. Une expertise permet de déterminer l’origine du désordre : défaut de pose, contreventement incomplet, surcharge ou mouvement de la maçonnerie. C’est indispensable pour orienter la réclamation vers la bonne garantie.

En résumé

Les contrôles avant la couverture et l’isolation

Plan de pose disponible ; fermettes d’aplomb, alignées, à l’entraxe prévu ; connecteurs intacts ; aucune pièce coupée ni entaillée ; contreventements et antiflambements complets, continus et fixés ; ancrage sur chaque appui ; trappes et conduits prévus avec chevêtres. Ces vérifications sont rapides quand la charpente est encore à nu, et impossibles une fois l’isolant en place.

Check my House

Votre charpente vérifiée avant d’être masquée

Nos experts contrôlent fermettes, contreventements et ancrages avant la couverture et l’isolation des combles. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, les charpentes en fermettes

Qu’est ce qu’une fermette ?

Un élément de charpente industriel triangulé, en bois assemblé par des connecteurs métalliques, posé à intervalles réguliers.

Pourquoi le contreventement est il si important ?

Parce qu’une fermette isolée est instable. Le contreventement rend l’ensemble de la charpente stable.

Peut on couper une fermette pour faire passer un conduit ?

Non. Toute réservation doit être prévue dans le plan de pose, avec un chevêtre adapté.

Peut on aménager des combles en fermettes ?

Pas avec des fermettes classiques. Un aménagement doit être prévu dès la conception.

Peut on stocker des affaires dans les combles ?

Seulement dans la limite des charges prévues par le calcul de la charpente. Renseignez vous auprès du constructeur.

Quand faire contrôler la charpente ?

Avant la couverture et l’isolation des combles, quand les contreventements sont encore visibles.

Quels signes indiquent un défaut de charpente ?

Une toiture déformée, des tuiles déplacées, des fissures au plafond ou en haut des murs.

Un défaut de charpente relève t il de la décennale ?

Oui s’il compromet la solidité de l’ouvrage ou le rend impropre à sa destination.

Votre charpente vient d’être posée ?

Faites la contrôler avant l’isolation : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • NF DTU 31.3, charpentes en bois assemblées par connecteurs métalliques ou goussets, AFNOR
  • Code civil, article 1792 (responsabilité décennale), legifrance.gouv.fr
  • Code de la construction et de l’habitation, articles L231-1 et suivants (CCMI), legifrance.gouv.fr


"Chainages
Suivre son chantier

Chaînages et linteaux : vérifier la structure de sa maison

Suivre son chantier

Chaînages et linteaux : vérifier la structure de sa maison

Les chaînages et les linteaux sont l’ossature cachée d’une maison en maçonnerie. Ils relient les murs entre eux, reprennent les charges au dessus des ouvertures et donnent à la construction sa cohésion. Une fois les enduits posés, ils deviennent invisibles. C’est donc pendant le gros œuvre, et seulement à ce moment, qu’on peut vérifier qu’ils sont correctement réalisés.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Un chaînage est un élément en béton armé intégré à la maçonnerie : horizontal au niveau des planchers et en tête de murs, vertical aux angles et aux intersections. Un linteau est la poutre qui franchit une ouverture et reporte les charges sur les murs de part et d’autre. Les points à contrôler sont la continuité des aciers, leurs recouvrements, l’enrobage, le remplissage du béton, les appuis des linteaux et la liaison avec les planchers et la charpente.

Ce guide présente les principes et les contrôles visuels. Les dimensions exactes dépendent du projet, des règles de l’art applicables (dont le DTU 20.1 pour la maçonnerie) et, le cas échéant, des règles parasismiques.

Le rôle

Pourquoi une maison a besoin de chaînages

Une maçonnerie de blocs ou de briques résiste bien à la compression, mais mal à la traction et aux efforts horizontaux. Sans éléments de liaison, les murs se comportent comme des panneaux indépendants : un mouvement du sol, une poussée de la charpente ou un tassement différentiel peut les fissurer ou les écarter. Les chaînages forment une ceinture et des poteaux en béton armé qui solidarisent l’ensemble.

Les chaînages horizontaux sont réalisés au niveau de chaque plancher et en couronnement des murs, sous la charpente. Les chaînages verticaux sont placés aux angles de la maison, à la rencontre des murs porteurs et, selon les cas, de part et d’autre des grandes ouvertures. Ils partent des fondations, où des aciers en attente doivent être prévus, et rejoignent le chaînage horizontal supérieur.

Les linteaux

Franchir une ouverture

Au dessus d’une fenêtre, d’une porte ou d’une baie, la maçonnerie doit reposer sur un élément capable de porter les charges : c’est le linteau. Il peut être préfabriqué ou coulé en place dans des blocs coffrants. Ses dimensions et son armature dépendent de la portée de l’ouverture et des charges qu’il supporte : mur au dessus, plancher, charpente.

Le linteau doit reposer sur la maçonnerie de chaque côté avec une longueur d’appui suffisante, conforme aux prescriptions du fabricant ou aux règles de l’art. Un appui trop court concentre les charges sur une faible surface et peut provoquer une fissuration en escalier au droit de l’angle de l’ouverture. Pour les grandes baies, le linteau est souvent intégré au chaînage horizontal et dimensionné par un bureau d’études.

La continuité

Le point le plus important

Un chaînage n’est efficace que s’il est continu. Aux angles, les aciers des deux directions doivent se croiser et être ancrés les uns dans les autres, par des retours ou des équerres. Le long des murs, les barres sont raboutées par recouvrement : leur longueur de chevauchement doit être suffisante pour que l’effort passe d’une barre à l’autre.

Les défauts typiques sont un angle sans retour d’aciers, un recouvrement trop court, une barre coupée pour passer une gaine, une interruption au droit d’une ouverture ou d’un changement de niveau. Ces défauts ne se voient plus une fois le béton coulé. C’est pourquoi l’expert les contrôle avant le coulage, lors de la visite gros œuvre, ou au plus tard en observant les ouvrages avant les enduits.

Linteau prefabrique au dessus d une ouverture de fenetre en maconnerie
L’enrobage et le béton

Protéger les aciers

Les aciers doivent être entourés d’une épaisseur de béton suffisante, l’enrobage, qui les protège de la corrosion et assure leur adhérence. Des aciers plaqués contre la paroi du bloc ou du coffrage n’ont pas d’enrobage : ils rouillent avec le temps, gonflent et font éclater le béton. Des cales ou distanciers maintiennent les armatures en position.

Le béton doit remplir entièrement les blocs de chaînage, sans vides ni nids de cailloux. Un chaînage vertical coulé sur toute une hauteur d’étage sans vibration peut présenter des vides en partie basse. Lors du décoffrage, des zones où les aciers sont apparents ou où le béton est friable signalent un défaut de remplissage.

Les liaisons

Planchers, charpente, refends

Le chaînage horizontal reçoit les planchers. Les poutrelles d’un plancher à entrevous doivent reposer sur la maçonnerie avec un appui suffisant, et la dalle de compression doit être liée au chaînage. La charpente est ancrée dans le chaînage de couronnement, par des pattes ou des tiges scellées, pour résister au soulèvement par le vent.

Les murs de refend porteurs doivent être liaisonnés aux murs de façade. Une simple juxtaposition, sans harpage ni chaînage vertical, crée un point de fissuration à la jonction. Ces liaisons se contrôlent à la visite gros œuvre et, pour la charpente, avant la pose de la couverture.

Les signes d’alerte

Ce que vous pouvez repérer vous même

Sans être spécialiste, certains signes doivent vous alerter lors de vos visites : des aciers qui dépassent de façon désordonnée en tête de mur, un angle de maison sans réservation de chaînage visible, des blocs de linteau qui débordent peu de part et d’autre d’une ouverture, du béton qui coule le long du mur ou des zones creuses après décoffrage, des barres d’acier rouillées stockées longtemps à même le sol.

Photographiez ces éléments avant qu’ils ne soient recouverts et posez la question par écrit au constructeur. Notre article sur la visite de chantier détaille les bonnes pratiques.

Coffrage et aciers d un chainage d angle avant coulage
Après la construction

Les fissures révélatrices

Lorsque des chaînages ou des linteaux sont défaillants, les désordres apparaissent souvent après la réception : fissures en escalier partant des angles des ouvertures, fissures verticales aux angles de la maison, décollement entre deux murs, fissure horizontale sous la toiture. Ces désordres peuvent relever de la garantie décennale s’ils compromettent la solidité de l’ouvrage. Notre article sur les fissures sur une maison neuve aide à les distinguer.

Leur réparation est lourde, car il faut ouvrir les murs pour accéder aux ouvrages. Un contrôle pendant le chantier coûte une fraction de ces travaux.

En zone sismique

Des exigences renforcées

Dans les communes classées en zone de sismicité 3 ou 4, les règles parasismiques imposent des chaînages plus nombreux et plus exigeants : sections et ferraillages minimaux, chaînages verticaux encadrant les ouvertures, ancrages renforcés. Notre article sur les règles parasismiques présente ces dispositions.

Ces dispositions doivent figurer dans les plans d’exécution du constructeur. Avant le démarrage du gros œuvre, demandez à les consulter : elles indiquent l’emplacement des chaînages verticaux, la nature des linteaux et les éventuels renforts autour des grandes baies. Vous disposerez ainsi d’une référence pour comparer ce qui est réalisé sur le chantier. Si votre commune est en zone 3 ou 4 et que les plans ne mentionnent aucune disposition particulière, interrogez le constructeur par écrit.

En résumé

Les contrôles à faire au gros œuvre

Attentes en place dans les fondations ; chaînages verticaux aux angles et aux intersections ; chaînages horizontaux continus à chaque niveau ; recouvrements et retours d’angle ; enrobage et calage des aciers ; remplissage du béton ; linteaux correctement dimensionnés et appuyés ; liaison des planchers, des refends et de la charpente. Ces contrôles prennent peu de temps quand ils sont faits au bon moment, et ils documentent des ouvrages que personne ne reverra.

Check my House

Chaînages et linteaux contrôlés avant les enduits

Nos experts vérifient la structure de votre maison pendant le gros œuvre, quand chaque acier et chaque appui est encore visible. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, les chaînages et les linteaux

Qu’est ce qu’un chaînage ?

Un élément en béton armé, horizontal ou vertical, intégré à la maçonnerie pour relier les murs entre eux.

Où doit on trouver des chaînages verticaux ?

Aux angles de la maison, à la rencontre des murs porteurs et, selon les cas, de part et d’autre des grandes ouvertures.

Quel est le rôle d’un linteau ?

Porter la maçonnerie et les charges situées au dessus d’une ouverture et les reporter sur les murs voisins.

Quels sont les défauts de chaînage les plus graves ?

Les discontinuités : angle sans retour d’aciers, recouvrement trop court, barre coupée ou interrompue.

Comment vérifier un chaînage après coulage ?

Difficilement. C’est pourquoi le contrôle se fait avant le coulage ou avant les enduits.

Une fissure au coin d’une fenêtre est elle grave ?

Elle peut révéler un défaut de linteau ou d’appui. Faites la examiner, surtout si elle évolue.

Les règles sont elles différentes en zone sismique ?

Oui, les règles parasismiques imposent des chaînages renforcés et plus nombreux en zones 3 et 4.

Quand faire contrôler les chaînages ?

Lors de la visite gros œuvre, avant les enduits et idéalement avant la couverture.

Votre maison est en cours d’élévation ?

Faites contrôler la structure avant les enduits : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • NF DTU 20.1, ouvrages en maçonnerie de petits éléments, parois et murs, AFNOR
  • Arrêté du 22 octobre 2010 relatif à la classification et aux règles de construction parasismique, legifrance.gouv.fr
  • Code civil, article 1792 (responsabilité décennale), legifrance.gouv.fr


"Visiter
Suivre son chantier

Visiter son chantier en CCMI : droits, sécurité et bonnes pratiques

Suivre son chantier

Visiter son chantier en CCMI : droits, sécurité et bonnes pratiques

Vous êtes propriétaire du terrain et vous payez la maison au fil des étapes : il est naturel de vouloir suivre votre chantier de près. En CCMI, les visites sont pourtant encadrées : le constructeur a la garde du chantier, la sécurité impose des précautions et le contrat prévoit souvent des modalités d’accès. Voici comment visiter utilement, sans vous mettre en danger ni compromettre vos droits.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Pendant les travaux, le constructeur est responsable du chantier et de sa sécurité. Lisez la clause du contrat sur l’accès au chantier, prévenez avant de venir, portez des équipements adaptés et ne donnez jamais d’instruction directe aux ouvriers. Vos visites servent à constater, photographier et poser des questions par écrit. Pour les contrôles techniques, faites appel à un expert indépendant aux étapes clés.

Ce guide vaut pour le contrat de construction de maison individuelle. Les règles diffèrent en VEFA, où l’acquéreur n’est pas propriétaire du terrain pendant les travaux.

Le cadre

Qui a la garde du chantier

En CCMI, vous êtes propriétaire du terrain sur lequel la maison est construite. Mais pendant toute la durée des travaux, le constructeur a la garde du chantier : il en organise l’accès, en assure la sécurité et répond des dommages qui s’y produisent. Cette garde prend fin avec la réception, qui transfère la maison sous votre responsabilité.

Concrètement, vous ne pouvez pas être empêché de vous rendre sur votre terrain, mais l’accès à la zone de travaux peut être réglementé pour des raisons de sécurité. Beaucoup de contrats prévoient que les visites se font en présence du conducteur de travaux ou après prévenance. Lisez cette clause avant de signer : elle ne doit pas vous empêcher de faire contrôler les travaux par un expert de votre choix aux étapes importantes.

La sécurité

Un chantier reste un lieu dangereux

Tranchées ouvertes, fers à béton en attente, planchers sans garde corps, trémies d’escalier, échafaudages, engins : un chantier présente des risques réels de chute et de blessure. Venez avec des chaussures fermées à semelle épaisse, idéalement des chaussures de sécurité, et un casque si des travaux sont en cours en hauteur.

Ne montez pas sur un échafaudage, n’empruntez pas un escalier provisoire non sécurisé, ne vous approchez pas des bords de plancher. Évitez de venir avec de jeunes enfants. Si vous vous blessez lors d’une visite non autorisée, la question de la responsabilité pourrait se poser. Venir hors des heures de travail limite les risques liés aux engins, mais pas ceux liés aux ouvrages inachevés.

Les relations

Ne jamais donner d’ordres aux ouvriers

Votre interlocuteur est le constructeur, généralement représenté par le conducteur de travaux. Les ouvriers sur place sont souvent salariés de sous traitants qui n’ont aucun lien contractuel avec vous. Leur demander une modification, même minime, crée une confusion sur ce qui a été convenu et peut décharger le constructeur de sa responsabilité sur le point concerné.

Si vous constatez un problème ou souhaitez une modification, adressez vous au conducteur de travaux, puis confirmez par écrit. Toute modification du projet doit faire l’objet d’un avenant au contrat, précisant son prix et son incidence sur le délai. Une demande orale à un ouvrier n’a aucune valeur et peut se retourner contre vous.

Particulier avec casque et chaussures de securite sur un chantier de maison
Les photos

Documenter chaque visite

Les photos sont votre meilleure mémoire du chantier. Prenez les à chaque visite, de façon systématique : vues d’ensemble de chaque façade, détails des ouvrages en cours, réseaux avant fermeture des cloisons, ferraillages avant coulage. Vérifiez que vos photos sont datées. Ces images vous serviront plus tard pour situer un réseau, comprendre l’origine d’un désordre ou appuyer une réclamation.

Photographiez aussi ce qui vous interroge, en notant la question à poser. Une photo d’une fissure, d’une flaque persistante ou d’un matériau stocké sous la pluie peut paraître anodine, mais elle peut prendre de l’importance si un désordre apparaît après la réception.

Les questions

Écrire plutôt que discuter

Les échanges oraux sur le chantier sont utiles mais ne laissent pas de trace. Après chaque visite, envoyez un courriel récapitulatif au conducteur de travaux : ce que vous avez constaté, les questions posées, les réponses obtenues. Si une réponse vous paraît insuffisante, demandez la par écrit.

Pour un défaut qui vous semble important, utilisez le courrier recommandé avec accusé de réception, en joignant des photos. Ce formalisme n’est pas de la défiance : il protège les deux parties et évite les malentendus sur ce qui a été dit ou promis.

Ce que vous pouvez voir

Les limites d’un regard non spécialiste

En tant que particulier, vous pouvez repérer des anomalies visibles : un mur qui ne correspond pas aux plans, une fenêtre mal placée, des matériaux différents de la notice, des déchets abandonnés, un chantier arrêté. Ces constats sont précieux.

En revanche, la conformité d’un ferraillage, la continuité d’un chaînage, la pose d’une isolation ou le respect des règles parasismiques demandent un œil formé et une connaissance des normes. C’est le rôle de l’expert : il intervient aux étapes où ces éléments sont visibles, avant qu’ils ne soient masqués. Nos visites de suivi couvrent les fondations, le gros œuvre, les cloisons et la chape.

Ferraillage photographie au smartphone sur un chantier
L’expert sur le chantier

Comment se passe une visite d’expert

L’expert intervient à votre demande, en tant que professionnel indépendant du constructeur. Pour faciliter l’accès, prévenez le constructeur de la date de la visite. L’expert contrôle les ouvrages de l’étape, prend des photos, mesure si nécessaire, puis rédige un rapport décrivant les points conformes et les anomalies, avec des recommandations.

Ce rapport vous permet de demander au constructeur des corrections précises, avant de payer l’appel de fonds suivant. La présence du conducteur de travaux pendant la visite est utile : elle permet d’échanger directement sur les points relevés.

Les appels de fonds

Visiter avant de payer

Chaque appel de fonds correspond à une étape achevée. Avant de payer, rendez vous sur le chantier pour vérifier que l’étape est bien atteinte. Un appel de fonds pour l’achèvement des murs alors que les pignons ne sont pas montés, ou pour la mise hors d’air alors que des menuiseries manquent, doit être contesté. Notre article sur les appels de fonds en CCMI détaille l’échéancier légal.

Si vous constatez qu’une étape facturée n’est pas achevée, signalez le par écrit au constructeur en joignant vos photos, et ne payez que lorsque l’étape est réellement atteinte. Un rapport d’expert établi à cette étape constitue un appui solide : il décrit l’état d’avancement et les éventuelles anomalies à corriger. Gardez aussi à l’esprit que le paiement d’un appel de fonds ne vaut pas acceptation des travaux : les défauts relevés plus tard pourront toujours être signalés, et la réception reste le moment où vous formulez vos réserves.

En résumé

Les bonnes pratiques

Lisez la clause d’accès du contrat, prévenez avant de venir, équipez vous, ne parlez qu’au conducteur de travaux, photographiez tout, écrivez après chaque visite et faites intervenir un expert aux étapes clés. Ces habitudes simples vous donnent une vision claire de votre chantier et des preuves en cas de difficulté.

Check my House

Un regard technique à chaque étape

Nos experts complètent vos propres visites : ils contrôlent ce qui demande une compétence technique, au moment où c’est encore visible. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, les visites de chantier en CCMI

Puis je visiter mon chantier quand je veux ?

Vous êtes propriétaire du terrain, mais le constructeur a la garde du chantier. Respectez les modalités d’accès prévues au contrat et prévenez avant de venir.

Le constructeur peut il refuser la visite de mon expert ?

Il peut en organiser les modalités pour des raisons de sécurité, mais ne doit pas vous empêcher de faire contrôler les travaux.

Puis je demander une modification à un ouvrier ?

Non. Passez par le conducteur de travaux et formalisez toute modification par un avenant.

Faut il un casque pour visiter son chantier ?

C’est recommandé si des travaux sont en cours en hauteur. Des chaussures fermées à semelle épaisse sont indispensables.

Que photographier lors d’une visite ?

Les vues d’ensemble, les ouvrages en cours, les réseaux avant fermeture et tout ce qui vous interroge.

Comment signaler un défaut constaté ?

Par écrit au constructeur, en recommandé avec photos pour les points importants.

Qui est responsable si je me blesse sur le chantier ?

La question dépend des circonstances. Respectez les consignes d’accès et de sécurité pour limiter ce risque.

Quand faire venir un expert ?

Aux étapes où les ouvrages sont visibles : fondations, gros œuvre, cloisons, chape, puis pré réception et réception.

Besoin d’un regard expert sur votre chantier ?

Programmez une visite de contrôle : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction et de l’habitation, articles L231-1 et suivants (contrat de construction de maison individuelle), legifrance.gouv.fr
  • Code de la construction et de l’habitation, article R231-7 (échéancier des paiements), legifrance.gouv.fr
  • Service Public, construction d’une maison individuelle, service-public.fr


"Planning
Suivre son chantier

Planning d’un chantier de maison : la durée de chaque étape

Suivre son chantier

Planning d’un chantier de maison : la durée de chaque étape

Combien de temps faut-il pour construire une maison ? La réponse figure d’abord dans votre contrat : le CCMI doit indiquer la date d’ouverture du chantier et le délai d’exécution des travaux. Entre la signature et la remise des clés, il faut cependant compter aussi les délais d’obtention du permis, du prêt et des conditions suspensives. Voici comment se découpe un chantier, étape par étape, et à quels moments placer les contrôles.

Plus de 65 experts certifiésAvis neutre et indépendantIntervention dans toute la France
L’essentiel

Un chantier de maison individuelle se déroule en grandes phases successives : préparation et terrassement, fondations, élévation des murs, charpente et couverture, menuiseries extérieures (mise hors d’eau hors d’air), cloisons et réseaux, isolation et doublages, chapes, finitions et réception. Le délai d’exécution est fixé par le contrat, et son dépassement ouvre droit à des pénalités de retard au moins égales à 1/3000 du prix par jour.

Les durées données dans ce guide sont des ordres de grandeur. Seuls votre contrat et le planning du constructeur font foi pour votre projet.

Avant le chantier

De la signature à l’ouverture du chantier

La signature du CCMI ne déclenche pas immédiatement les travaux. Le contrat est conclu sous conditions suspensives : obtention du permis de construire, du prêt, de l’assurance dommages ouvrage et de la garantie de livraison, acquisition du terrain le cas échéant. Le permis doit ensuite être affiché sur le terrain et purgé du délai de recours des tiers, qui est de deux mois à compter du premier jour d’affichage.

Le contrat doit indiquer la date d’ouverture du chantier, souvent exprimée comme un délai après la levée de la dernière condition suspensive. C’est à partir de cette date que court le délai d’exécution. Cette période préparatoire est souvent la plus longue et la moins visible pour le maître d’ouvrage : plusieurs mois peuvent séparer la signature du premier coup de pelle. Profitez en pour relire la notice descriptive, vérifier les plans et préparer les questions sur les points techniques, notamment l’étude de sol et l’adaptation des fondations.

Le délai d’exécution

Ce que le contrat doit prévoir

L’article L231-2 du Code de la construction et de l’habitation impose au CCMI d’indiquer la date d’ouverture du chantier, le délai d’exécution des travaux et les pénalités prévues en cas de retard de livraison. Le délai est le plus souvent exprimé en mois. Il peut prévoir des causes de prolongation, comme les intempéries ou les cas de force majeure, qui doivent être justifiées.

Lisez cette clause avec attention : un délai court est attractif mais doit être réaliste, et un délai très long vous prive de pénalités en cas de lenteur. Notez aussi les conséquences pour votre financement : loyer à continuer de payer, intérêts intercalaires du prêt, éventuelle assurance. Notre article sur les retards de chantier et pénalités détaille le calcul et la mise en œuvre.

Terrassement et fondations

Les premières semaines

Le chantier commence par l’implantation de la maison, le décapage de la terre végétale et le terrassement. Viennent ensuite les fouilles, le ferraillage et le coulage des fondations, puis le soubassement et le plancher bas, sur vide sanitaire, terre plein ou sous sol. Cette phase dure le plus souvent quelques semaines, davantage si le terrain impose des fondations spéciales ou si la météo empêche de travailler.

C’est le moment de la visite fondations : profondeur des fouilles, ferraillage, attentes des chaînages, conformité à l’étude de sol. Elle doit être planifiée avec le conducteur de travaux, car la fenêtre entre le ferraillage et le coulage est parfois de quelques jours seulement. L’ouverture du chantier permet un appel de fonds de 15 % du prix, et l’achèvement des fondations un appel cumulé de 25 %.

Chantier de maison au stade hors d eau avec charpente et tuiles
Élévation et hors d’eau

Murs, planchers, charpente, couverture

L’élévation des murs, la pose des planchers intermédiaires, des chaînages et des linteaux occupent généralement plusieurs semaines. L’achèvement des murs correspond à l’appel de fonds cumulé de 40 %. Vient ensuite la charpente, puis la couverture : la maison est alors hors d’eau, ce qui correspond à 60 % du prix.

La visite gros œuvre se place avant les enduits et, idéalement, avant la pose de la couverture, pour contrôler les chaînages, les linteaux, les aplombs et l’ancrage de la charpente. C’est l’étape où les défauts structurels sont encore visibles et réparables simplement.

Hors d’air et second œuvre

Menuiseries, cloisons, réseaux

La pose des menuiseries extérieures rend la maison hors d’air ; l’achèvement des cloisons et la mise hors d’air correspondent à l’appel de fonds cumulé de 75 %. Le chantier passe alors en second œuvre : cloisons, réseaux électriques et de plomberie, isolation, doublages, ventilation. Cette phase mobilise de nombreux corps de métier et sa durée dépend beaucoup de leur coordination. L’achèvement des travaux d’équipement, de plomberie, de menuiserie et de chauffage correspond à l’appel de fonds cumulé de 95 %.

La visite cloisons se fait avant la fermeture des doublages : isolation continue, passages de gaines, réseaux, membrane d’étanchéité à l’air. Une fois les plaques posées, ces éléments ne sont plus contrôlables sans démolition.

Chapes et finitions

Le temps du séchage

Les chapes sont coulées après les réseaux et l’isolation. Leur temps de séchage avant la pose des revêtements est souvent sous estimé : il dépend du type de chape, de son épaisseur, de la ventilation et de la saison, et se compte en semaines. Poser un carrelage ou un parquet sur une chape trop humide provoque des décollements et des déformations. Notre article sur la chape anhydrite détaille ces précautions, et la visite chape permet de les contrôler.

Viennent enfin les revêtements, les peintures si elles sont prévues, les équipements sanitaires, les appareillages électriques et les essais des installations.

Calendrier mural et plans dans un bungalow de chantier
La réception

Fin du chantier

La réception est l’acte par lequel vous acceptez l’ouvrage, avec ou sans réserves. Elle marque la fin du délai d’exécution, le point de départ des garanties et le paiement du solde. Une pré réception quelques jours avant permet de dresser une première liste de défauts et de laisser au constructeur le temps de les corriger.

Le jour de la réception, l’expert vous assiste pour relever les réserves. Assisté d’un professionnel habilité, vous ne bénéficiez pas du délai de huit jours pour dénoncer des vices apparents ; notre conseil est de réceptionner avec le constructeur, puis de faire intervenir l’expert dès le lendemain dans le cadre de la post réception si vous préférez conserver ce délai.

Les retards

Pourquoi les chantiers glissent

Les causes de retard les plus fréquemment invoquées sont les intempéries, les difficultés d’approvisionnement, l’indisponibilité d’un sous traitant ou des aléas de terrain. Certaines peuvent justifier une prolongation si le contrat le prévoit et si elles sont démontrées. D’autres relèvent de l’organisation du constructeur et ne suspendent pas le délai.

Gardez une trace datée de l’avancement : photos à chaque visite, comptes rendus, courriers. En cas de retard, ces éléments vous permettent de calculer les pénalités et de contester une justification insuffisante. Un chantier immobile pendant plusieurs semaines sans explication doit faire l’objet d’un courrier recommandé au constructeur.

Les contrôles

Les placer au bon moment

Chaque visite d’expert correspond à une étape du planning : fondations avant coulage, gros œuvre avant enduits, cloisons avant doublages, chape avant revêtements, pré réception et réception. Pour ne pas les manquer, demandez au constructeur de vous prévenir à l’avance des étapes clés, et confirmez les dates par écrit. Notre offre de suivi de construction inclut la gestion de ce calendrier : nous suivons l’avancement avec vous et programmons chaque visite au bon moment.

Check my House

Des visites calées sur votre planning

Fondations, gros œuvre, cloisons, chape, pré réception, réception : nous programmons chaque contrôle au moment où il est encore utile. Conditions détaillées sur notre page tarifs.

Questions fréquentes

FAQ, le planning d’un chantier de maison

Combien de temps dure la construction d’une maison ?

Le délai d’exécution figure dans votre CCMI. Il faut y ajouter la période préparatoire entre la signature et l’ouverture du chantier.

Quand commence le délai d’exécution ?

À la date d’ouverture du chantier prévue au contrat, généralement après la levée des conditions suspensives.

Les intempéries prolongent elles le délai ?

Seulement si le contrat le prévoit et si le constructeur justifie les journées concernées.

Quelle est la pénalité de retard minimale ?

Au moins 1/3000 du prix convenu par jour de retard, selon le Code de la construction et de l’habitation.

Quand faire la visite fondations ?

Après le ferraillage et avant le coulage du béton, en coordination avec le conducteur de travaux.

Combien de temps sèche une chape ?

Cela dépend du type de chape, de son épaisseur et des conditions de séchage. Comptez plusieurs semaines avant la pose des revêtements.

Le constructeur doit il me prévenir des étapes du chantier ?

Demandez le et confirmez le par écrit : c’est indispensable pour programmer les visites de contrôle.

Que faire si le chantier est arrêté ?

Demandez des explications par courrier recommandé et conservez des preuves datées de l’arrêt.

Votre chantier démarre bientôt ?

Planifions ensemble les contrôles à chaque étape : devis immédiat en ligne, ou conseil au 0 805 69 09 69 (appel gratuit), du lundi au vendredi de 9h à 19h.

Sources

  • Code de la construction et de l’habitation, article L231-2 (mentions obligatoires du CCMI), legifrance.gouv.fr
  • Code de la construction et de l’habitation, article R231-7 (échéancier des paiements), legifrance.gouv.fr
  • Code de la construction et de l’habitation, article R231-14 (pénalités de retard), legifrance.gouv.fr
  • Code de l’urbanisme, article R600-2 (délai de recours contre le permis), legifrance.gouv.fr
